第16章 2008下半年信息系统监理师下午试题分析与解答
试题一(20分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某市政务信息系统建设项目全部由政府投资。建设单位甲采用公开招标的方式选定监理公司丙承担这个项目建设过程的监理工作,并签订了委托监理合同。建设项目招标时,应甲方要求,丙方编写了招标文件。在招标文件中有以下几项主要内容:
1.项目的技术要求
2.项目工程的设计说明
3.对投标人资格审查的标准
4.投标报价要求
5.评标标准
6.承建单位的实施组织设计
7.确保项目工程质量、进度的技术措施
8.材料、设备、系统软件的供应方式
9.关键工序、关键部位的实施要求
招标人于2007年7月21日在国家级报刊上发布了招标公告,并规定2007年8月15日14时为投标截止时间。A、B、C、D、E5家公司购买了招标文件。招标人对投标单位就招标文件所提出的所有问题统一做了书面答复,如表1-1所示,并以备忘录的形式分发给各投标单位。
表1-1 问题答复
在书面答复投标单位的提问后,招标人组织各投标单位进行了现场踏勘。并于8月5日招标人书面通知各投标单位,由于某种原因,决定将机房工程从原招标项目范围内删除。
A、B、C、D、E5家公司于2007年8月15日14时前提交了投标文件。开标前招标代理机构组建了5人评标委员会。由于项目资金比较紧张,为了评标时能够统一意见,建设单位安排信息中心主任和总工程师参加评标委员会(包括在5人委员会内)。经过评标委员会的评选最终B单位以低于成本150万元的投标价一举中标。
【问题1】
根据《招标投标法》规定,招标文件中内容有哪些不妥?为什么?还应包括哪些方面的内容?
【问题2】
单位B中标是否妥当?为什么?
【问题3】
招标人的招标做法还有哪些不正确之处,请逐一说明。
试题一分析
本大题主要考查考生对《中华人民共和国招标投标法》的理解与掌握程度。在解答这样的题目时,涉及《招标投标法》的具体条目可以不用提及,只要指明《招标投标法》相关规定即可,可以不再进一步说明是《招标投标法》第几条。
【问题1】
这里考生要对《招标投标法》有着比较清晰的认识。掌握投标文件的构成要素,才能在监理工作中为业主方提供适当的服务。本小题的首要问题是要考生判断“应甲方要求,丙方编写的招标文件”中有没有不妥的内容。从招标文件的这9条主要内容来看:第6条“承建单位的实施组织设计”、第7条“确保项目工程质量、进度的技术措施”是应当由投标单位的投标文件内容,而不应当由招标方来编写这两方面的内容。
针对“还应包括哪些方面的内容?”的提问,《招标投标法》对此有明确的规定。《招标投标法》第十九条规定:招标人应当根据招标项目的特点和需要编制招标文件。招标文件应当包括招标项目的技术要求、对投标人资格审查的标准、投标报价要求和评标标准等所有实质性要求和条件以及拟签订合同的主要条款。
国家对招标项目的技术、标准有规定的,招标人应当按照其规定在招标文件中提出相应要求。
招标项目需要划分标段、确定工期的,招标人应当合理划分标段、确定工期,并在招标文件中载明。
因此,在丙方编写的招标文件中还应该包括:拟签订合同的主要条款、工期、应遵循的相关技术标准。
【问题2】
根据《招标投标法》第四十一条规定:中标人的投标应当符合下列条件之一:
(一)能够最大限度地满足招标文件中规定的各项综合评价标准;
(二)能够满足招标文件的实质性要求,并且经评审的投标价格最低;但是投标价格低于成本的除外。
从第四十一条规定可以看出,如果出现投标人的投标报价低于成本价的情况,投标人不能中标,所以采取低价中标的原则并不会出现由于投标人恶意低价(低于成本)而对项目建设产生不良影响的可能。因此选择B投标人为中标单位的做法不妥当。
【问题3】
招标人的招标做法还有不正确之处的原因分析如下。
(1)《招标投标法》第二十二条规定:招标人不得向他人透露已获取招标文件的潜在投标人的名称、数量以及可能影响公平竞争的有关招标投标的其他情况。
招标人设有标底的,标底必须保密。
而在招标人的问题答复表中有一栏是“提问单位”,这样实际上就透露了已获取招标文件的潜在投标人,是《招标投标法》所禁止的。
(2)《招标投标法》第二十三条规定:招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少十五日前,以书面形式通知所有招标文件收受人。该澄清或者修改的内容为招标文件的组成部分。
而在本题中,于8月5日招标人书面通知投标单位,由于某种原因,决定将机房工程从原招标项目范围内删除的做法由于距提交投标文件截止时间(8月15日)少于15日,因此该做法是错误的。
(3)《招标投标法》第三十七条规定:评标由招标人依法组建的评标委员会负责。由招标代理机构组建评标委员的做法是错误的。
(4)《招标投标法》第三十七条还规定:依法必须进行招标的项目,其评标委员会由招标人的代表和有关技术、经济等方面的专家组成,成员人数为五人以上单数,其中技术、经济等方面的专家不得少于成员总数的三分之二。本题中5人评标委员会由建设单位安排信息中心主任和总工程师参加评标委员会,违反了《招标投标法》的相关规定。
参考答案
【问题1】
招标文件内容不妥当处包括:第6条、第7条,这两条内容都属于投标文件的内容,而不是招标文件的内容。
除第1,2,3,4,5,8,9条已列出的项目外,根据《招标投标法》第十九条的规定还应包括:拟签订合同的主要条款、工期、应遵循的相关技术标准。
【问题2】
选择B投标人为中标单位的做法不妥当。因为《招标投标法》规定:中标人的投标能够满足招标文件的实质性要求,并经评审的投标价格最低,但是投标价格低于成本价的除外。
【问题3】
(1)招标人对投标单位提问只能针对具体的问题做出明确答复,但不应提及具体的提问单位(或者回答为:招标人在书面答复中,不应提及具体的提问单位)(2分),因为按《招标投标法》规定,招标人不得向他人透露已获取招标文件的潜在投标人的名称、数量以及可能影响公平竞争的有关招标投标的其他情况。
或者回答为:招标人对投标人提问只能针对具体的问题做出明确答复,但不应提及具体的提问单位,一旦提及具体提问单位,就透露了已获取招标文件的潜在投标人了,这是《招标投标法》所禁止的。
(2)于8月5日招标人书面通知投标单位,由于某种原因,决定将机房工程从原招标项目范围内删除的做法错误。根据《招标投标法》规定:招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止日期至少十五日前,以书面形式通知所有招标文件收受人。该澄清或者修改的内容为招标文件的组成部分。
(3)由招标代理机构组建评标委员会错误,评标委员会应当由招标人组建(2分)。
(4)招标人的代表参加评标委员会的专家不得超过评标委员会总人数的1/3,招标人代表有2人进入评标委员会,超过了1/3。
试题二(13分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某企业甲进行企业信息化工程建设,甲以邀请招标的方式委托了监理公司丙承担了该工程项目的监理任务,并签订了监理合同。甲又以公开招标的方式选择了公司乙承担该项目的建设任务,并签订了实施合同。项目过程中,发生了如下事件。
事件1:甲要求丙在委托监理合同签订后30日内提交监理规划,丙马上组织人员投入编制工作。

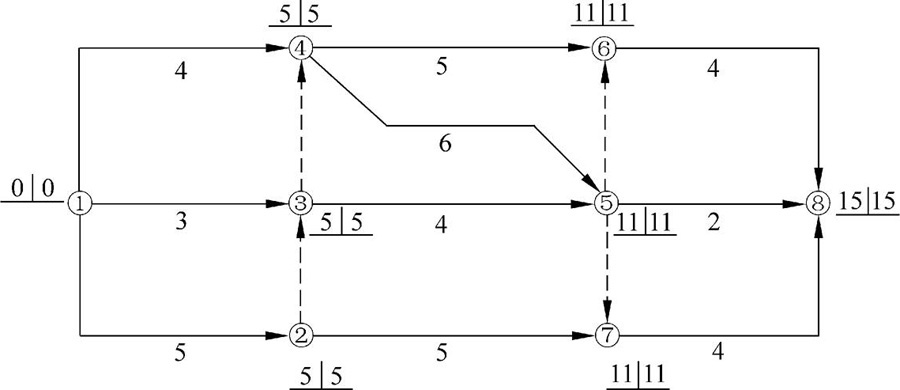

事件2:某子项工程实施前,乙向丙提出了包括10项工作的工程实施进度网络计划,如图2-1所示(时间单位:天),要求监理工程师审批。
图2-1 双代号网络图
事件3:在软件开发的测试过程中,监理工程师收集了一段期间内通过两轮测试发现的缺陷数据,并画出了直方图(如图2-2(a)、图2-2(b)所示)。

图2-2(a)

图2-2(b)
【问题1】
监理规划的编制应由谁来主持并由谁来认可?简述监理规划的目的和作用。
【问题2】
请指出针对事件2中图2-1而得出的下列说法是否正确。
A.所有节点均为关键节点
B.所有工作均为关键工作
C.计算工期为15天且关键线路有两条
D.工作1~3与工作1~4的总时差相等
E.工作2~7的总时差和自由时差相等
【问题3】
图2-2(a)和图2-2(b)分别呈怎样的分布状态?该分布状态说明了什么?
试题二分析
【问题1】
编制监理规划的目的,是将监理委托合同规定的责任和任务具体化,并在此基础上制订出实现监理任务的措施。信息系统工程监理规划是对工程项目实施监理的工作计划,也是监理单位为完成工程建设管理全过程的监理工作任务所编制的一种指导性文件。在信息系统工程监理规划中,应该明确规定监理的指导思想、计划目标、计划实施进度、计划实施的保证措施(包括组织措施、技术措施和管理措施等)等一系列需要统筹规划的问题。因此,监理单位编制监理规划的目的就是把信息工程项目监理活动的实施过程纳入规范化、系统化、标准化的科学管理范畴,以确保监理任务完成和监理目标的最终实现。监理单位应该高度重视项目监理规划的编制工作。一份完善的、有效的、高质量的项目监理规划可以充分地显示出监理单位的组织管理能力,很好地体现出监理单位的业务素质,同时也为以后监理任务的顺利完成打下了一个良好的基础。信息系统工程监理规划在总监理工程师主持下编制,并由建设单位认可,总监理工程师签署后执行。
监理规划是整个项目开展监理工作的依据和基础。监理规划相当于一个监理项目的“初步设计”,而监理实施细则则相当于具体的“实施图设计”。
【问题2】
关键路径法(Critical Path Method, CPM)最早出现于20世纪50年代,它是通过分析项目过程中哪个活动序列进度安排的总时差最少来预测项目工期的网络分析。这种方法产生的背景是,在当时出现了许多庞大而复杂的科研和工程项目,这些项目常常需要运用大量的人力、物力和财力,因此如何合理而有效地对这些项目进行组织,在有限资源下以最短的时间和最低的成本费用下完成整个项目就成为一个突出的问题,这样CPM就应运而生了。
对于一个项目而言,只有项目网络中最长的或耗时最多的活动完成之后,项目才能结束,这条最长的活动路线就叫关键路径(Critical Path),组成关键路径的工作统称为关键工作。由此可见针对一个网络图,“所有工作均为关键工作”的说法是错误的,B项错误。
工作的总时差等于该工作最迟完成时间与最早完成时间之差,或该工作最迟开始时间与最早开始时间之差。在D项中,工作1~3的总时差为5-3=2天,工作1~4的总时差为5-4=1,是不相等的,所以D项“工作1~3与工作1~4的总时差相等”的说法是错误的。
【问题3】
管理中,如何预测并监控产品或过程质量状况?如何对质量波动进行分析?直方图就是一目了然地把这些问题图表化处理的工具。它通过对收集到的貌似无序的数据进行处理,来反映产品或过程质量的分布情况,判断和预测产品或过程质量及不合格率。
做直方图的目的就是通过观察图的形状,判断生产过程是否稳定,预测生产过程的质量。具体来说,做直方图的目的如下:
①显示数据的波动状态,判断一批已加工完毕的产品。
②直观地传达有关过程情况的信息,例如验证工序的稳定性。
③为计算工序能力搜集有关数据。
④决定在何处集中力量进行改进。
⑤观察数据真伪,用以制定规格界限。
通过直方图判断生产过程是否有异常。对直方图有些参差不齐不必太注意,主要应着眼于图形的整个形状。常见的直方图分布图形大体上有8种,如下图所示。
(1)对称分布(正态分布)生产过程正常,质量稳定。
(2)偏态分布:正常生产情况。但由于技术、习惯原因所产生的偏态分布,为异常生产情况。
(3)锯齿分布:分组的组数不当、组距不是测量单位的整数倍,或测试时所用的方法和读数有问题。
(4)孤岛分布:短期内不熟练的人员替代造成。
(5)陡壁分布:剔除不合格品、等外品或超差返修后造成。
(6)双峰分布:由两种不同的分布混在一起检查的结果。
(7)平峰分布:生产过程有缓慢变化的因素起主导作用的结果。
参考答案
【问题1】
(1)监理规划应由总监理工程师主持,并由建设单位认可。
(2)监理规划是监理工作的指导性文件;是监理机构开展监理工作的依据和基础。
【问题2】
A、C、E说法正确,B、D说法错误。
【问题3】
(1)图2-2(a)呈孤岛分布,由短期内不熟练的人员加入(替代)造成。
(2)图2-2(b)接近于正态分布状态,说明测试过程是正常的稳定的,满足质量要求。
试题三(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
建设单位甲进行企业信息化工程建设,主要包括综合布线系统、机房、网络及主机系统等分项工程建设,甲就工程项目与承建单位乙、监理单位丙分别签订了建设合同、监理合同。在项目实施过程中发生了以下几个事件。
事件1:在甲乙双方签订的合同中规定,网络和综合布线工程的材料由甲指定厂家供货。当第一批综合布线线缆运抵实施现场后,乙认为既然是甲指定厂商的产品,质量肯定没有问题。乙在收集了合格证、供应商保证书及合同规定需要的各种证明文件后便投入了使用。
事件2:监理工程师在对机房建设和设备布置、安装进行巡检时,发现机房内通道与部分设备(机柜)间的距离存在问题。监理工程师记录的相关情况如下:
(1)两相对机柜正面之间的距离为1.2m。
(2)机柜侧面(或不用面)距墙为0.5m。
(3)安装需要维修测试的设备,这部分机柜距墙的距离为1.2m。
(4)走道净宽为1m。
事件3:在网络工程完成了全部工程实施任务后,承建单位提交了验收申请。
【问题1】
针对事件1的情况,监理工程师应当如何处理?
【问题2】
指出在事件2中监理工程师记录的数据中哪几项存在问题?并给出正确的距离要求。监理工程师应如何处理存在的问题?
【问题3】

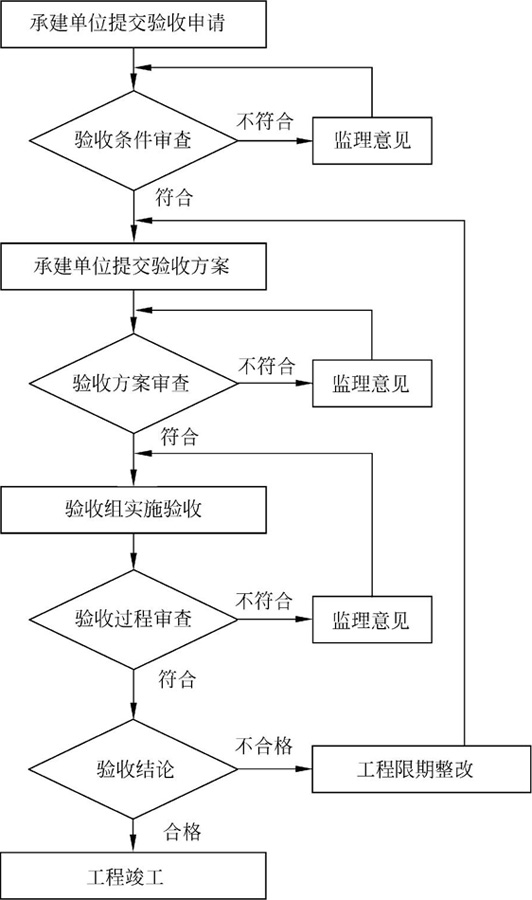

请根据你对项目阶段质量控制的理解,将下列项目验收阶段质量控制的工作序号填入图3-1框图中,形成项目验收阶段质量控制流程。
图3-1
a.审查验收条件
b.审查验收过程
c.验收组实施验收
d.承建单位提交验收申请
e.工程竣工
f.审查验收方案
g.验收是否合格
h.承建单位提交验收方案
试题三分析
【问题1】
在监理的质量控制中,主要项目工作各阶段(包括布线中的隐蔽作业)需按有关验收规定经现场监理人员检查、签署验收。如综合布线系统的各项材料,包括插座、屏蔽线及RJ45插头等等,应经现场监理检查、测试,未经测试不得往下进行安装:
对信息网络系统所使用的软件、硬件设备及其他材料的数量、质量和规格进行认真检查。使用的产品或者材料均应有产品合格证或技术说明书,同时,还应按有关规定进行抽检。硬件设备到场后应进行检查和验收,主要设备还应开箱查验,并按所附技术说明书及装箱清单进行验收。
因此,“当第一批综合布线线缆运抵实施现场后,乙认为既然是甲指定厂商的产品,质量肯定没有问题。乙在收集了合格证、供应商保证书及合同规定需要的各种证明文件后便投入了使用。”这样的做法是错误的。那么监理工程师该如何处理呢?
在必要的情况下,监理单位可按合同行使质量否决权,在下述情况下,总监理工程师有权下达停工令:
● 实施、开发中出现质量异常情况,经提出后承建单位仍不采取改进措施者;或者采取的改进措施不力,还未使质量状况发生好转趋势者。
● 隐蔽作业(指综合布线及系统集成中埋入墙内或地板下的部分)未经现场监理人员查验自行封闭、掩盖者。
● 对已发生的质量事故未进行处理和提出有效的改进措施就继续进行者。
● 擅自变更设计及开发方案自行实施、开发者。
● 使用没有技术合格证的工程材料、没有授权证书的软件,或者擅自替换、变更工程材料及使用盗版软件者。
● 未经技术资质审查的人员进入现场实施、开发者。

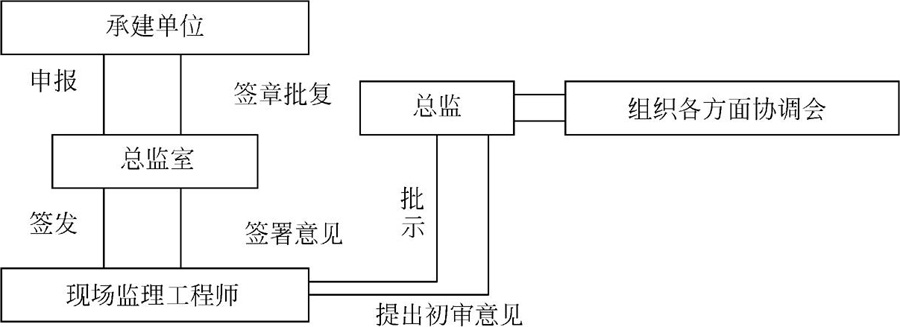

监理工程师遇到工程中有不符合要求情况严重时,可报总监理工程师下达停工令。工程开工和停工后的复工,均应严格遵照规定的管理流程进行(如下图所示,详细步骤参见指定教材的相关部分)。
开工申请签核流程图
【问题2】
主机房内通道与设备间的距离应符合下列规定(指定教材第二篇的相关内容):
● 两相对机柜正面之间的距离不应小于1.5m。
● 机柜侧面(或不用面)距墙不应小于0.5m,当需要维修测试时,机柜距墙不应小于1.2m。
● 走道净宽不应小于1.2m。
监理工程师遇到工程中有不符合要求情况,但是不严重时,不能采取报告总监理工程师下“停工令”,但是要由监理工程师要求承建单位进行整改。
【问题3】
详见指定教材第一篇的相关内容。
参考答案
【问题1】
(1)监理工程师应当立即报告总监理工程师,并由总监理工程师向承建单位签发“停工令”,并报建设单位备案。
(2)监理工程师应当对进场的材料进行检查和验收,如果材料经检验合格,则由承建单位填写“复工报审表”报项目监理部审批,由总监理工程师签发“复工令”。如果材料经检验不合格,则监理工程师应书面形式通知承建单位,不得将这批线缆使用在工程上,并汇报建设单位备案。
【问题2】
(1)两相对机柜正面之间的距离存在错误,正确的是:不应小于1.5m;走道净宽存在错误,正确的是:走道净宽不应小于1.2m。
(2)监理工程师发现工程质量存在问题后应及时下达监理通知书,要求承建单位进行整改。
【问题3】
试题四(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某承建单位乙通过投标获得了某企业甲信息系统建设项目总包任务,主要建设内容是主机系统建设、系统软件采购和应用软件开发。甲分别与承建单位乙、监理单位丙签订了承建合同、监理合同,在两份合同中均给出了一些特定的免责条款。
【问题1】
在甲召开的项目第一次例会上,甲依据监理合同,宣布了对项目总监理工程师的任命和授权。总监理工程师依据监理规划介绍了项目监理机构的人员岗位职责和监理设施等情况。其中:
1.项目监理人员的岗位职责
(1)总监理工程师代表职责
①审查批准“监理实施细则”。
②调解建设单位和承建单位的合同争议,处理索赔,审批工程延期。
③调换不称职的监理人员。
④负责本项目的日常监理工作和一般性监理文件的签发。
(2)专业监理工程师的职责
①负责本专业监理资料的收集、汇总及整理。
②参与对工程的重大方案的评审。
③审核工程量的数据和原始凭证。
④参与编写监理日志、监理月报。
⑤主持监理工作会议。
⑥审定承建单位的开工报告、系统实施方案、系统测试方案和进度计划。
⑦负责审核系统实施方案中的本专业部分。
⑧负责编制监理规划中本专业部分以及本专业监理实施方案。
2.监理设施方面
监理工作所必须的软硬件工具向承建单位借用,如有其他要求,指令承建单位购置后提供给监理使用。
根据上述材料,(1)请指出总监理工程师介绍的项目监理人员岗位职责有哪些条是不正确的。(2)总监理工程师介绍的监理设施方面的内容正确吗?如果正确请说明理由,如果不正确请改正。
【问题2】
根据《合同法》规定,怎样的免责条款是无效的?
【问题3】
请从候选答案中选择恰当的内容将序号填入到(1)~(5)空中。
软件测试监理是信息应用系统建设实施阶段的重点监理任务之一。软件测试的目的是 (1) 。为了提高测试的效率,应该 (2) 。使用白盒测试方法时,确定测试数据应根据 (3) 和指定的覆盖标准。与设计测试数据无关的文档是 (4) 。软件的集成测试工作最好由 (5) 承担,以提高集成测试的效果。
供选择的答案:
(1)
A.评价软件的质量
B.发现软件的错误
C.找出软件中的所有错误
D.证明软件是正确的
(2)
A.随机地选取测试数据
B.取一切可能的输入数据作为测试数据
C.在完成编码以后制定软件的测试计划
D.选择发现错误的可能性大的数据作为测试数据
(3)
A.程序的内部逻辑
B.程序的复杂程度
C.使用说明书
D.程序的功能
(4)
A.该软件的设计人员
B.程序的复杂程度
C.源程序
D.项目开发计划
(5)
A.该软件的设计人员
B.该软件开发组的负责人
C.该软件的编程人员
D.不属于该软件开发组的软件设计人员
试题四分析
【问题1】
1.总监理工程师代表的职责
(1)总监理工程师代表由总监理工程师授权,负责总监理工程师指定或交办的监理工作。
(2)负责本项目的日常监理工作和一般性监理文件的签发。
(3)总监理工程师不得将下列工作委托总监理工程师代表。
● 根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。
● 主持编写工程项目监理规划及审批监理实施方案。
● 签发工程开工/复工报审表、工程暂停令。工程款支付证书、工程项目的竣工验收文件。
● 审核签认竣工结算。
● 调解建设单位和承建单位的合同争议,处理索赔,审批工程延期。
2.专业监理工程师的职责
(1)负责编制监理规划中本专业部分以及本专业监理实施方案。
(2)按专业分工并配合其他专业对工程进行抽检、监理测试或确认见证数据,负责本专业的测试审核、单元工程验收,对本专业的子系统工程验收提出验收意见。
(3)负责审核系统实施方案中的本专业部分。
(4)负责审核承建单位提交的涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告。
(5)负责核查本专业投入软、硬件设备和工具的原始凭证、检测报告等质量证明文件及其实物的质量情况。根据实际情况有必要时对上述进行检验。
(6)负责本专业工程量的核定,审核工程量的数据和原始凭证。
(7)负责本专业监理资料的收集、汇总及整理,参与编写监理日志、监理月报。
监理设施方面,监理工作所必须的软硬件工具必须由自己准备,这是不用质疑的。
【问题2】
据《合同法》第五十三条规定:合同中的下列免责条款无效:
(一)造成对方人身伤害的;
(二)因故意或者重大过失造成对方财产损失的。
【问题3】
软件测试的目的是发现软件中的错误。因为不可能把所有可能的输入数据都拿来测试(时间花费不起),为了提高测试的效率,应该选择发现错误的可能性大的数据作为测试数据。
使用白盒测试方法时,确定测试数据应根据程序的内部逻辑和指定的覆盖标准,可以不考虑程序的功能。与设计测试数据无关的文档是项目开发计划。
软件的集成测试工作最好由不属于该软件开发组的软件设计人员承担,以提高集成测试的效果。
参考答案
【问题1】
(1)总监理工程师代表岗位职责不正确的是①、②、③;专业监理工程师岗位职责不正确的是②、⑤、⑥
(2)监理设施方面的描述是不正确的。监理单位应根据工程情况,配备满足监理工作需要的软硬件工具和监理设备,而不是向承建单位借用或指令承建单位提供。
【问题2】
《合同法》(第五十三条)规定:合同中的下列免责条款无效:
(一)造成对方人身伤害的;
(二)因故意或者重大过失造成对方财产损失的。
【问题3】
(1)B
(2)D
(3)A
(4)D
(5)D
试题五(12分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某企业信息化项目,主要包括系统平台建设、网络系统建设和多个业务部门应用系统开发。某信息工程监理公司负责该项目的全过程监理。
【问题1】
某子项目的建设情况如下:
(1)项目计划
选择软件,2月1日—3月1日,计划100000元。
选择硬件,2月15日—3月1日,计划80000元。
(2)进度报告
3月1日完成了硬件选择,软件选择工作完成了80%。
(3)财务报告
截止到3月1日,该项目支出了170000元。
根据以上情况,请计算BCWS、ACWP、BCWP、SV、CV,并对项目的状态做出评估结论。
【问题2】
项目招标文件中的工期为555天,而所签项目承建合同中的工期为586天。请问项目工期应为多少天?为什么?
【问题3】
在某部门应用系统的开发过程中,为了保证质量,建设单位要求监理方对承建单位的单元测试进行重点监控。请列出单元测试的主要工作内容。
试题五分析
【问题1】
挣值法又称为赢得值法或偏差分析法。挣得值分析法是在工程项目实施中使用较多的一种方法,是对项目进度和费用进行综合控制的一种有效方法。
需要掌握挣值法的计算公式:
BCWS是指项目实施过程中某阶段计划要求完成的工作量所需的预算费用。计算公式为:BCWS=计划工作量×预算定额。BCWS主要是反映进度计划应当完成的工作量(用费用表示)。
ACWP(Actual Cost for Work Performed)是已完成工作量的实际费用,ACWP是指项目实施过程中某阶段实际完成的工作量所消耗的费用。ACWP主要是反映项目执行的实际消耗指标。
BCWP是指项目实施过程中某阶段按实际完成工作量及按预算定额计算出来的费用,即挣得值(Earned Value)。BCWP的计算公式为:BCWP=已完工作量×预算定额。BCWP的实质内容是将已完成的工作量用预算费用来度量。
SV=BCWP-BCWS,当SV为正值时表示进度提前,SV为负值表示进度延误。若SV=0,表明进度按计划执行。
CV=BCWP-ACWP,当CV为负值时表示执行效果不佳,即实际消费费用超过预算值即超支。反之当CV为正值时表示实际消耗费用低于预算值,表示有节余或效率高。若CV=0,表示项目按计划执行。
【问题2】
招标书在前、项目合同在后,应当以合同规定的工期为准。
【问题3】
参见指定教材第三篇“测试阶段的系统建设任务”一节的内容:2)单元测试工作包括:
● 软件单元的功能测试。
● 软件单元的接口测试。
● 软件单元的重要执行路径测试。
● 软件单元的局部数据结构测试。
● 软件单元的语句覆盖和分支覆盖测试。
● 软件单元的错误处理能力。
● 软件单元的资源占用、运行时间、响应时间等测试。
参考答案
【问题1】
BCWS=180000(1分) ACWP=170000(1分) BCWP=160000
CV=BCWP-ACWP=160000-170000=-10000
SV=BCWP-BCWS=160000-180000=-20000
项目状况是:进度延迟,成本超支,需要改进。
【问题2】
项目工期应为586天。因为招标书在前,项目合同在后,根据规定应以合同中规定的工期为准。
【问题3】
● 软件单元的功能测试。
● 软件单元的接口测试。
● 软件单元的重要执行路径测试。
● 软件单元的局部数据结构测试。
● 软件单元的语句覆盖和分支覆盖测试。
● 软件单元的错误处理能力。
● 软件单元的资源占用、运行时间、响应时间等测试。
共有条评论 网友评论
