第8章 案例分析
★试题一(20分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
集成商A经过政府采购招标过程,承接国家机关B的信息化工程项目建设任务,合同规定的投资金额为980万元,建设周期为2年。但在系统试运行阶段,由于《行政许可法》的颁布实施,B的工作流程发生了变化,需要新增和改造部分功能;B认为该项目变更部分由A继续承担较为合适,决定不再进行招标,并且双方通过协商决定新增投资100万元。
【问题1】
对于业主的做法,你认为是否合适,并说明理由。(4分)
【问题2】
在此过程中,最重要的监理工作内容是什么?并说明理由。(4分)
【问题3】
对于该项目来说,变更的控制流程主要有哪些?(7分)
【问题4】
集成商A要对新增和改造软件部分功能进行需求调研和分析,从监理的角度来看,集成商A在本阶段应产出的主要成果是什么?(5分)
★试题二(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某政府机关的电子政务一期工程包括网络平台建设和应用系统开发,通过公开招标,确定工程的总承建单位是公司A。A公司自行决定,将其中一部分核心软件开发工作分包给其下属公司B,而公司B又将部分软件开发工作分包给了公司C。
【问题1】
假如你是此项目的监理工程师,简述承建单位A的做法是否正确,并说明原因。(4分)
【问题2】
简要描述该项目验收工作的步骤。(6分)
【问题3】
承建单位提出对网络系统和应用软件系统验收时,需要提交哪些必要文档?(只需列出一种系统所需提交的文档即可)。(5分)
★试题三
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
信息网络系统是信息系统重要的组成部分,对信息网络系统的监理工程实施是信息网络工程建设重要的组成部分。
【问题1】
信息网络系统的现场实施通常分哪几个步骤进行?(5分)
【问题2】
简述网络设备从采购至到货环节监理的流程。(5分)
【问题3】
列出2种信息网络系统常用的监理方法,并对列出的监理方法给出简要说明。(5分)
【问题4】
在信息网络系统完工时,应由建设单位、承建单位和监理单位三方共同确定验收方案。验收方案确认的重点工作之一就是确认工程验收的基本条件是否满足要求,这时监理单位的主要工作是什么?(5分)
★试题四(20分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某政府部门A定制开发的业务信息化系统通过多年的使用,运行稳定,但是,由于业务的扩展,系统已经满足不了业务的需要,A在征集了各业务处室的改进建议之后,决定借鉴原系统的成功经验,重新开发一套新的业务信息化系统。
【问题1】
承建单位决定采用增量模型加瀑布模型的开发模式,作为监理工程师,你认为承建单位的选择是否合适,并给出理由。(5分)
【问题2】
列出影响项目进度的因素并加以简要说明。(6分)
【问题3】
某一子系统大约需要50000行代码,如果开发小组写完了25000行代码,能不能认为他们的工作已经完成了大约一半,并说明原因。(4分)
【问题4】
请简述软件测试的目的。(5分)
★试题五
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某县电子政务信息系统工程,总投资额度约500万元,主要包括网络平台建设和业务办公应用系统开发,监理公司承担了全过程监理任务。建设单位自行决定采用邀请招标方式选择承建单位,但是监理单位指出采取邀请招标的方式不妥当,应当采取公开招标方式。最终建设单位接受监理单位的意见进行公开招标。在招标文件中要求省外的投标人需具备计算机信息系统集成一级资质,省内的投标人具备计算机信息系统集成二级资质,招标文件于9月15日发出,并规定同年9月28日为投标截止时间。A、B、C、D、E、F等多家公司参加投标。但本次招标由于招标人原因导致招标失败。建设单位重新招标后确定A公司中标,于同年10月30日向A公司发出中标通知书,并在中标通知书发出后第40天,与A公司签订了项目建设合同。
合同生效后,A公司自行决定,将其中一部分核心软件开发工作分包给B公司并签订了价值100万元的分包合同。监理发现问题后,会同建设单位要求A公司立即终止分包行为并处以2万元罚款。A公司表示接受惩罚并宣布与B公司签订的分包合同无效。
在随后的应用系统建设过程中,监理工程师发现A公司提交的需求规格说明书质量较差,要求A公司进行整改。但是A公司解释说,由于建设合同没有规定应用软件系统开发应遵循的质量标准方面的条款,建设单位也没有相关的质量准则,因此A公司以自己公司相关的质量标准为依据进行需求调研、分析和编写需求规格说明书,是符合A公司质量标准的,从而拒绝进行整改。在这种情况下,监理单位建议A公司与建设单位就此问题签订补充协议或遵循相关的国家标准(GB/T8567—88、GB/T9385—88等)遭到A公司的拒绝。
【问题1】
指出该工程招投标过程中的不妥之处,并说明为什么。
【问题2】
监理单位认为建设单位采取邀请招标的方式不妥当的依据是什么?
【问题3】
监理会同建设单位对A公司进行经济惩罚额度是否合适,请阐明理由。A公司宣布与B公司签订的分包合同无效的法律依据是什么?
【问题4】
A公司的做法是否正确,监理的建议是否妥当,请阐明理由。
★试题六
阅读下列说明,回答问题1至问题4。
【说明】
某地区政府部门建设一个面向公众服务的综合性网络应用系统,对现有的零散管理系统和服务平台进行重组整合,整个项目由政府的信息中心负责统一规划分期建设,由各共建单位的主要领导组成了领导小组,招标选择了监理公司全程监理建设过程。一期重点建设了社保、民政和交换中心三个应用系统。建设过程中由于机构改革、职能需要重新定位等原因,《需求规格说明书》始终找不到最终用户签字,在监理方和承建单位的一再努力下,只有一个共建单位的主管领导在该子系统的需求分析上签字确认,为了赶进度承建单位决定先行设计和实施,监理方认为可以理解且就目前的实际情况而言,也只好默许。

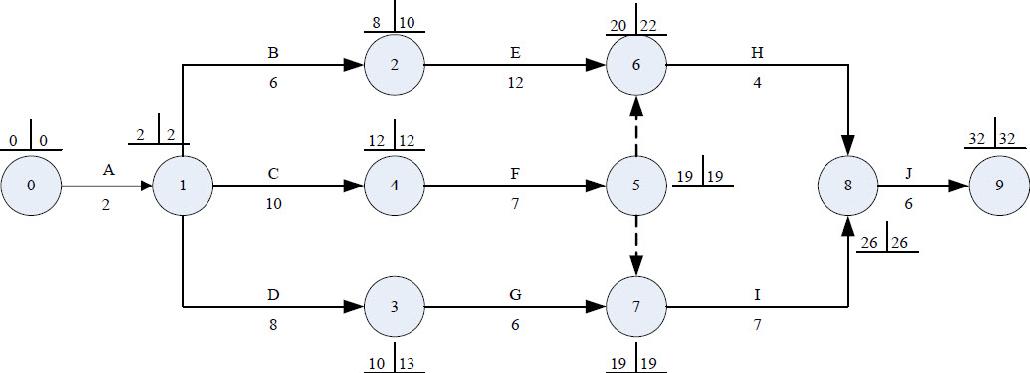

在实施中,承建单位制定了如下图所示的单元测试进度计划,图中已标出每个节点的最早开始时间和最迟开始时间。监理工程师在第5天进行检查时,发现工作A已经完成,工作B已经实施3天,工作C已经实施1天,工作D已经实施1天。
工程竣工验收时,承建单位向监理单位提交了验收申请并将竣工验收所需要的全部资料报送项目监理单位,申请竣工验收。总监理工程师认为系统已经过初验和3个月的试运行,并且运行情况良好,随即对验收申请予以签认,并协助建设单位进行后续的验收工作。
【问题1】
在本项目需求分析阶段的监理中,监理方有没有不妥当的地方,监理应该怎样做?阐述软件需求分析阶段监理的主要任务。
【问题2】

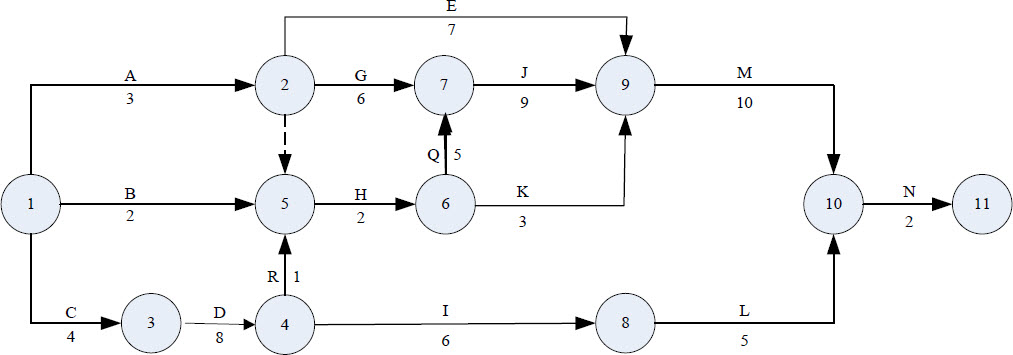

根据对单元测试进度检查的结果,请确定:

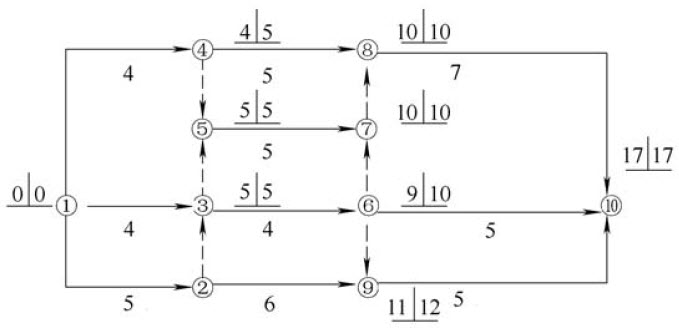

①工作B、C、D的进度是正常还是延误(给出延误的天数),是否影响工期并说明为什么。
②在项目总工期允许拖延的情况下,请重新计算网络时间参数并填入下图的空(1)~(30)中。总工期是正常还是延误?若延误,请给出延误的天数。
【问题3】
阐述承建单位应该产生的单元测试工作成果。
【问题4】
竣工验收时,总监理工程师在执行验收程序方面的做法正确吗?如果正确,请说明理由;如果不正确,请说明正确的做法。
★试题七
阅读下列说明,回答问题1至问题4。
【说明】
某监理单位承担了某政府机关的网络平台和机房建设工程的监理工作。通过公开招标,确定工程的承建单位是A公司,按照《合同法》的要求与A公司签订了工程建设合同并在合同中规定,A公司可以将机房工程这样的非主体、非关键性子工程分包给具备相关资质的专业公司。在工程项目的实施过程中,发生了如下事件:
事件1:A公司在征得建设单位同意后,将其中的机房工程建设工作分包给具有相应资质的B公司,并将分包结果以书面形式通知了监理单位。
事件2:在机房工程的施工中,总监理工程师在巡视中发现施工人员为了赶工期,把信号线和电源线放在了同一孔槽中,违反了有关规范中信号线防干扰的规定。总监理工程师随即要求B公司保护好施工现场并于2小时内将发生质量事故的情况以书面形式上报建设单位和监理单位,以便共同确认处理意见。
事件3:签订合同后,A公司向监理提交了《网络工程建设进度计划》,监理审核后认为该计划符合要求并予以签认。
事件4:工程验收是信息网络系统建设的收尾工作,A公司按《网络工程建设进度计划》规定的时间于9月10日完工,并于同上9月15日提出验收申请。在确认工程项目已经达到验收条件的情况下,三方决定对项目实施验收,成立的工程验收小组由5人组成,其中建设单位项目负责人1人、监理单位人员1人、外聘专家3人。
【问题1】
在事件1中,A公司的分包过程是否妥当?为什么?
【问题2】
在事件2中,总监理工程师的做法是否妥当?为什么?
【问题3】
监理单位的做法妥当吗?阐述监理在实施进度控制时,可以采用的基本措施。
【问题4】
在事件4中,验收小组的组成妥当吗?为什么?正式验收的一般程序包括八个步骤,请列出。
★试题八
阅读下列说明,回答问题1至问题3。
【说明】
某企业拟建设面向内部管理的ERP系统和面向外部客户的网络营销系统,并选择了某监理单位承担该项目的全程监理工作。监理单位介入项目后,发生了如下事件:
事件1:建设单位根据外聘专家组的意见,从众多的ERP厂商提供的解决方案中选择出两个方案备选。预计现金流量(NCF)(单位:千元)以及现值系数如下表所示(贴现率为10%)。建设单位要求监理对方案的选择提出监理意见。
事件2:网络营销系统的建设有两个方案备选,计算出的各项指标如下表所示(单元:4元)。建设单位要求监理对方案的选择提出监理意见。
事件3:在项目建设过程中,监理发现承建单位的需求调研和分析工作不到位,存在着重大的质量隐患,于是签发监理通知单报承建单位,责令承建单位整改。

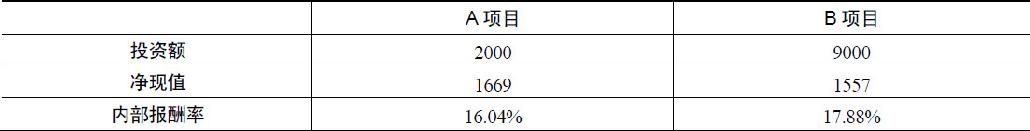

【问题1】

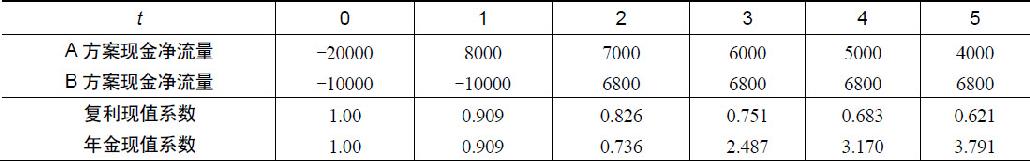

根据事件1提供的预计现金流量分别计算A、B两方案的净现值,并据以比较选其一。
【问题2】
在事件2中,如果这两个方案是互斥的(即同时只能选择一个方案)且无资金限量,你应该如何决策?为什么?
【问题3】
监理的做法正确吗?为什么?阐述需求分析的目标和需求分析阶段研究的对象。
★试题九
阅读下列说明,回答问题1至问题2。
【说明】
同任何事物一样,软件也有一个孕育、诞生、成长、成熟、衰亡的过程,这就是软件的生存周期,在软件生存周期内对所产生的各种文档、程序和数据进行管理和变更控制的最重要的手段就是进行软件配置管理。
【问题1】
简要说明软件生存周期分哪六个阶段。
【问题2】
对于一般的软件过程来说,应该建立哪三种配置管理库?
★试题十
阅读下列说明,回答问题1至问题2,将解答填入答题纸的对应栏内。
【说明】
在机房和综合布线工程实施过程中,对隐蔽工程的监理非常重要,因为隐蔽工程一旦实施完成隐蔽后,再出现问题会耗费很大的工作量,同时会对已经完成的工程造成不良的影响。某承建单位在进行管内穿线作业时,制定了如下的操作规程:
穿在管内绝缘导线的额定电压不应高于380V;
管内穿线应该在建筑物的抹灰、装修以及地面工程结束前进行,在穿入导线前,应该将管子中的积水以及杂物清理干净;
不同系统、不同电压、不同电流类别的线路不能穿进同一根管内,但是可以穿在线槽的同一个孔槽内;
管内导线的总截面积(不包括外层)不应该超过管子截面的40%;
线管进入箱体,宜采用上进线或者设置防水弯以防箱体进水;
使用的传输线路宜选择不同颜色的绝缘导线,以区分功能及正负极;
导线穿入钢管前,在导线的出入口处装护线套保护导线。
【问题1】
综合布线工程包括哪三个主要环节?
【问题2】
指出该承建单位制定的操作规程中的不正确之处。
★试题十一(18分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某省大型电子政务信息系统工程建设,总投资额度约8000万元,主要包括工程实施标准体系建设、网络平台建设和多个业务部门应用系统开发。建设单位将全过程监理任务委托给某信息系统工程监理公司,并签订了工程建设委托监理合同。
该监理单位建议建设单位采取公开招标方式选取承建单位,由于项目建设的涉及面广、技术难度高,因此在招标公告中要求投标者应具有系统集成一级资质,并规定允许多个独立法人组成联合体进行投标。有A、B、C、D、E、F、G、H共8家承建单位和承建单位联合体参加投标。
事件1:在委托工程建设监理合同中,对建设单位和监理单位的权利、义务和违约责任所做的某些规定如下:
(1)在实施期间,任何工程变更只要由监理方审核、认可,并发布变更指令即为有效。
(2)监理方应在建设单位的授权范围内对委托的工程建设项目实施监理。
(3)对承建单位工程设计中的错误或不符合信息工程建设相关规定之处,监理方有权要求承建单位改正。
(4)监理方仅对本工程的质量实施监督控制,建设单位则实施进度控制和投资控制任务。
(5)在任何情况下,监理方在监理工作中都应维护建设单位的利益。
(6)当事人一方要求变更或解除合同时,应当提前通知对方,因解除合同使一方遭受损失的,除依法免除责任的外,应由责任方负责赔偿。
事件2:在开标中,D承建单位联合体是由三家单位联合组成的联合体,其中甲公司是一级集成公司,乙是国家级的标准化研究院,丙是二级系统集成公司。该联合体被认定为不符合投标资格要求,撤销了投标书。
事件3:按照招标文件中确定的综合评价标准,6家投标人(除去两个被取消的投标人后)综合得分从高到低依次顺序为B、H、A.C、G、F,故评标委员会确定投标人B为中标人。由于从报价情况来看,6家投标人的报价从低到高依次顺序为H、C、B、F、G、A,因此,作为招标人的建设单位又与中标人B就合同价格进行了多次谈判,结果中标人B将价格降到略低于投标人C的报价水平,最终双方在规定要求的期限内签订了书面合同。
【问题1】
指出事件1中的哪几项条款存在不妥之处,为什么?
【问题2】
在事件2中,为什么D承建单位联合体被认定不符合投标资格?
【问题3】
在事件3中,招标人和中标人的做法是否符合《招标投标法》的有关规定?为什么?
★试题十二
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某地区政府部门建设一个面向公众服务的综合性网络应用系统,主要包括机房建设、网络和主机平台建设以及业务应用系统开发,某监理公司承担了该项目的全过程监理任务。在工程项目的实施过程中,发生了如下事件:
事件1:在监理合同签订后,由于工期紧张,建设单位要求承建单位提前进行应用系统需求调研与分析,同时向监理单位提出对需求调研与分析过程进行质量把关的要求,在此情况下监理单位为满足建设单位要求,决定由参加本项目的现场实施工作的监理工程师编写监理规划并直接报送建设单位,监理规划的部分提纲内容如下:
1.工程概况;
2.监理的范围、内容与目标;
3.工程专业的特点;
4.监理依据、程序、措施及制度;
5.监理控制的要点目标;
6.监理工具和设施。
事件2:机房建设子项工程的承建单位按照要求,将其根据下表给定的逻辑关系绘制的双代号网络计划(如下图所示)提交给监理审核。
事件3:在实施监理工作之前,监理与建设单位就“进度控制程序”的实施原则进行了充分沟通并达成一致意见。确定监理采用的进度控制工作程序从监理机构审查承建单位的工程进度计划开始,然后对计划进行跟踪检查、分析(与计划目标的偏离程度),并根据执行情况采取相应的措施。
【问题1】
在事件1中,你认为监理公司在监理规划编制方面是否有不妥之处?为什么?
【问题2】

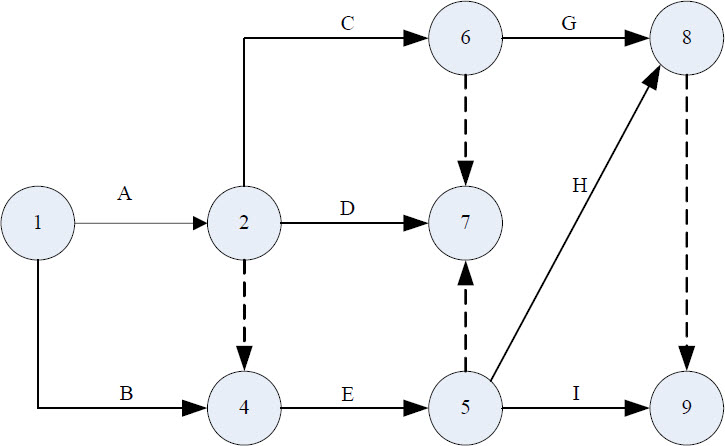

如果你是本项目的监理工程师,请指出事件2中的绘图错误(在以下选项中选择;错选则本题不得分;少选得部分分)。
A.节点编号有误
B.有循环回路
C.有多个起始节点
D.有多个终止节点
E.不符合给定逻辑关系
【问题3】
根据事件3中确定的“进度控制程序”的实施原则,把下列进度控制的工作按照正确的顺序通过下面给出的框图联系起来(将工作序号恰当地填写到框图中),形成进度控制工作程序图。
①基本实现计划目标;
②按进度计划组织实施;
③承建单位编制工程总进度计划填写《工程总进度计划》报审表;
④承建单位编制单体工程、或阶段作业进度计划,填写《项目进度分解计划报审表》;
⑤总监理工程师审查;
⑥总监理工程师签发监理通知指示承建单位采取调整措施;
⑦严重偏离计划目标;
⑧监理工程师对进度实施情况进行跟踪检查、分析;
⑨承建单位编制下一期计划。
★试题十三
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某企业拟建设一个面向生产管理的信息系统,以提高企业的生产管理水平。该项目的建设期为2年,运营期为7年。

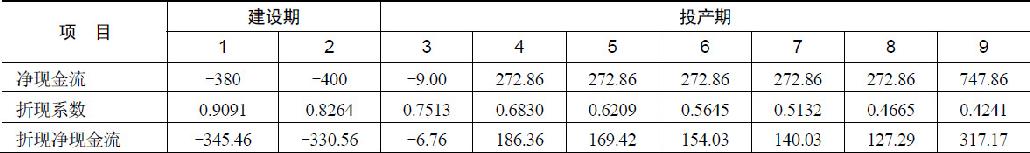

在某工程咨询单位编制的项目可行性研究方案中,项目各年预计净现金流量(NCF)、折现系数以及计算出的折现净现金流如下表所示(贴现率为10%)。建设单位要求监理对方案投资的可行性提出监理意见。
【问题1】
根据上表给出的数据,计算项目的净现值(保留小数点两位)并说明项目是否可行。
【问题2】

根据上表给出的数据,计算项目的动态投资回收期。
【问题3】
在信息工程建设项目中,投资理解成进行某项信息工程建设花费的全部费用,可以用下图(信息系统工程项目总费用图)来描述信息工程项目的投资构成。请在信息工程项目投资构成图的空缺处填写恰当内容。
★试题十四
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】

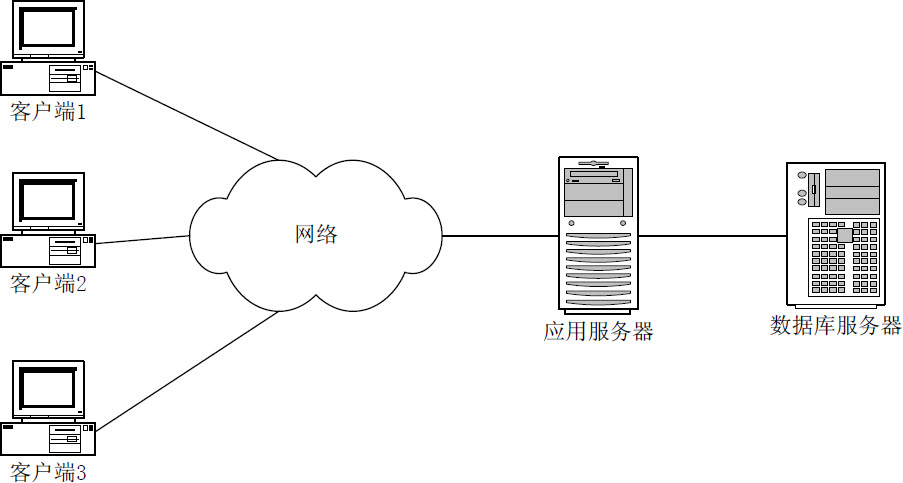

测试是信息系统工程质量控制的重要手段,某电子政务系统组件逻辑部署如下图所示。在系统建设完成之后,用户方提出对该项目进行负载压力性能测试,以验证系统是否满足负载压力性能需求。
【问题1】
试说明该系统在应用环境下主要承受哪些类型的负载压力。
【问题2】
简要描述进行负载压力测试的目的。
【问题3】
假设该系统在大量用户并发访问时,某业务操作响应时间长,不能满足用户需求。现欲通过负载压力测试对该系统做故障定位,简述应重点关注哪些系统组件性能,以及获取哪些关键性测试指标能够有效定位故障原因。
★试题十五
阅读下列说明,回答问题1至问题4。
【说明】
某大型电子政务信息系统工程建设,总投资额度超过亿元,主要包括工程实施标准体系建设、系统平台建设和多个业务部门应用系统开发。某信息工程监理公司负责该项目的全过程监理。
【问题1】
为了开发高质量的软件,从计划阶段开始,不但需要明确软件的功能,还要明确软件应达到什么样的质量标准,即制定软件的质量目标。在本项目中软件开发所依据的质量标准选择《GB∕T16260—2003软件工程 产品质量》。
请选择恰当的内容并将相应的标号填入到以下叙述中的空(1)至空(6)中。
《GB∕T16260—2003软件工程 产品质量》标准中规定了6个内部和外部质量特性及相关的(1)个质量子特性。质量特性包括(2)、(3)、(4)、(5)、可维护性和(6)等。
供选择的答案:
(1)A.16 B.21 C.27 D.28
(2)~(6)
A.可靠性
B.适应性
C.易用性
D.可移植性
E.一致性
F.功能性
G.依从性
H.互操作性
I.时间特性
J.资源特性
K.效率
L.安全性
【问题2】
在开发过程的各个阶段,监理的工作任务之一是审核承建单位提交的各类文档。在软件项目的实施中,文档的编制占有突出的地位和相当大的工作量。高质量、高效率地开发、分发、管理和审核文档对于充分发挥软件项目的效益有着重要的意义。为使软件文档能起到多种桥梁的作用,使它有助于程序员编制程序,有助于监理人员监督软件的开发,有助于用户了解和使用软件,有助于维护人员进行有效的修改和扩充,文档的编制必须保证质量。
请从下列关于文档编制的叙述中选出5条正确的叙述(填写相应的标号,答案多于5个本题不得分)。
①可行性研究报告应评述为了合理地达到开发目标而可能选择的各种方案,以便用户抉择。因此,编写者不必提出结论。
②操作手册的编写工作应该在软件测试阶段之前完成。
③软件的开发单位应该建立本单位文档的标识方法,使文档的每一页都具有明确的标识。
④为了使得文档便于修改且保持一致,各文档的内容不应有相互重复的地方。
⑤用户手册要使用专门术语,并充分地描述该软件系统的结构及使用方法。
⑥详细设计说明书中可以使用判定表及必要的说明来表示程序的逻辑。
⑦概要设计说明书中可以使用IPO图来说明接口设计。
⑧测试分析报告应把每次实际测试的结果,与软件需求规格说明书和概要设计说明书中规定的要求进行对照并做出结论。
⑨软件需求规格说明书中可以对软件的操作人员和维护人员的教育水平和技术专长提出要求。
⑩项目开发计划除去规定项目开发所需的资源、开发的进度等内容以外,还可以包括用户培训计划。
【问题3】
信息系统工程项目是由建设单位、承建单位和监理单位共同实施的,三方的最终目标是一致的,那就是高质量地完成项目。因此,质量控制任务也应该由建设单位、承建单位和监理单位共同完成,三方都应该建立各自的质量保证体系,而整个项目的质量控制过程包括建设单位的质量控制过程、承建单位的质量控制过程和监理单位的质量控制过程。在本项目的建设过程中,监理必须对承建单位的质量保障体系进行审查并监督其执行。
简要叙述监理过程中对承建单位质量保证体系进行监督和检查的主要内容。
【问题4】
本项目中某业务应用子系统项目成员10人,预计开发期为30天,项目团队集中于某宾馆进行封闭开发。该子系统项目总预算为150000元,预算每人每天的成本是:住宿+餐饮+交通+薪水+……=500元。到第10天末,监理做了一次项目状态评估:实际上只完成了应该8天完成的工作,总共花费了45000元。
根据以上情况,请计算BCWS、BCWP、ACWP、SV、CV,并对项目的状态做出评估结论。
★试题十六
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某市大型电子政务信息系统工程建设,总投资额度为4300万元,主要是业务应用系统的建设,承建单位和监理单位通过招标选定。在项目实施过程中,发生了如下事件:
事件1:由于承建单位原因造成正在进行的项目存在质量缺陷,无法按照合同约定的期限完成项目建设。
事件2:在应用系统子项目建设的需求调研过程中,由于建设单位原因造成需求调研工作累计中断7个工作日,使关键路径的实施工作中断。承建单位要求给予工期延长,并且由于延期影响工程总体进度计划,承建单位同时提交了修改后的工程总体进度计划。监理根据对工程情况的分析,确认承建单位要求延长工期的要求具有合理性,在与承建单位协商确认后,由监理工程师对工程延期申请予以签认。
事件3:在软件开发过程中,对业务系统进行了大量的测试,下面的控制图显示了系统测试最初30周积压的未解决问题的报告数目。
【问题1】
判断下列对事件1中出现的问题进行责任认定的正确性(填写对或错)。
A.监理单位、承建单位、建设单位共同分担责任
B.监理单位不承担责任
C.属于承建单位违约的,承建单位应支付违约金,如造成损失还应支付赔偿金
D.监理单位应承担部分责任,扣除部分监理费用
【问题2】
监理在事件2中的做法正确吗?为什么?
【问题3】

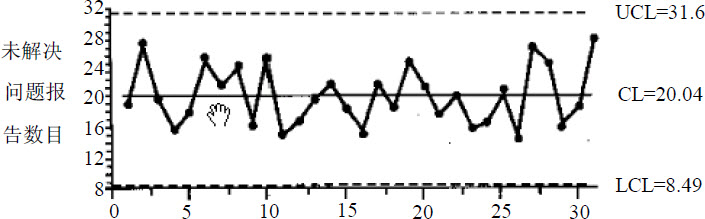

根据事件3给出的控制图判断问题解决过程的状态,并回答在这30周中,平均积压的问题有多少个。如果在任何点上超过了上限,就问题解决过程而言,意味着什么。
【问题4】

列举5种软件测试用例的设计方法。
★试题十七
回答下列信息安全方面的问题1至问题2,将解答填入答题纸的对应栏内。
【问题1】
简要描述信息安全管理的控制过程。
【问题2】
简要叙述信息安全防范可采取的主要技术措施。
★试题十八
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
软件项目进度控制的目标是在规定的时间内,在保证质量的前提下完成软件系统建设的任务。进度计划是进度控制的基础,便于不同层次的项目管理部门控制进度。
【问题1】
按照不同管理层次对进度控制的要求,监理方的进度控制主要分为哪三类,请简要说明。
【问题2】
请简要说明监理在软件项目实施过程中进度控制工作的主要内容。
【问题3】
软件项目的进度控制常采用甘特图法和网络图法,通常情况下这两种方法需要配合使用,请简要说明各自的作用。
★试题十九
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某“校校通”工程项目的建设内容包括光纤物理网建设、业务网工程建设、应用服务系统集成、机房建设等内容。
【问题1】
在机房工程设计与建设过程中,下述关于机房电源技术指标要求的描述,请说明哪些是错误的,并指出错误之处。
(1)电源规格:电压:220~280VAC,频率:47~63Hz,其他单一谐波不得高于3%。
(2)设备电力总容量是指各单位设备电力容量的总和另加30%的安全容量。
(3)勿将机房电源与下列设备共用同一电源或同一地线,例如电梯、升降机、窗型冷气机、复印机等。
(4)在机房内可以安装适当数量的普通插座,以供维修人员使用,这些插座可以与电源系统共用电源。
(5)配电箱的位置应尽量远离机房,以免受到干扰。
【问题2】

光缆布线系统的测试是工程验收的必要步骤。对光缆可进行连通性测试、端-端测试、收发功率测试等,请简要说明上述任意两种测试的测试方法。
【问题3】
在整个信息系统中,网络系统是信息和应用的载体。请说明计算机网络系统划分成哪五个平台,并简要说明每个平台包含的主要内容。
★试题二十
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某企业利用银行贷款进行电子商务工程建设,主要包括ERP系统建设、连接多个分厂的网络平台建设、多个业务部门应用系统开发、机房建设等。建设单位将全过程监理任务委托给某信息工程监理公司,并签订了工程建设委托监理合同。在工程建设过程中,发生了如下事件:
事件1:拟签订的监理合同部分内容如下:
1.监理单位为本工程项目的最高管理者;
2.监理单位应维护建设单位的权益;
3.在合同责任期内,若监理方未按合同要求的职责履行约定的义务,或者委托人违背对监理方(合同约定)的义务,双方均应向对方赔偿造成的经济损失;
4.当事人一方要求变更或解除合同时,应当在42日前通知对方,因解除合同使一方遭受损失的,除依法免除责任的外,应由责任方负责赔偿;
5.在实施期间,因监理单位的过失发生重大质量事故,监理单位应付给建设单位相当于质量事故损失的20%的罚款。
事件2:该业主进行电子商务建设的贷款年利率为12%。银行给出两个还款方案,甲方案为第五年末一次偿还5000万元;乙方案为第3年末开始偿还,连续3年每年末偿还1500万元。
【问题1】
事件1中所列各条款是否正确?如有不妥之处,怎样才是正确的?
【问题2】
针对事件2中银行提出的还款方案,业主要求作为监理工程师的你核算一下,哪种还款方案优(要求给出计算过程)?
【问题3】
下面关于机房接地系统技术方面的要求的描述有部分是错误的,请指出哪些是错误的,并给出正确的描述。
1.网络及主机设备的电源应有独立的接地系统,并应符合相应的技术规定。
2.分支电路的每一条回路都需有独立的接地线,此接地线应直接接地。
3.配电箱与接地端应通过单独绝缘导线相连;其线径至少需与输入端、电源路径相同,接地电阻应小于88。
4.接地线可使用零线或以铁管代替。
5.在雷电频繁地区或有架空电缆的地区,必须加装避雷装置。
6.网络设备的接地系统不可与避雷装置共用,应各自独立,并且其间距应在10m以上;与其他接地装置也应有1.5m以上的间距。
7.在有高架地板的机房内,应有16mm2的铜线地网,此地网应直接接地;若使用铝钢架地板,则可用铝钢架代替接地地网。
8.地线与零线之间所测得的交流电压应小于1V。
★试题二十一
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某信息工程监理机构在信息工程项目的监理工作中,出现了如下的情况:
事件1:建设单位采取公开招标的方式选定承建单位。2006年3月6日招标公告发出后,有A、B、C、D、E、F等6家信息系统集成商参加了投标。招标文件规定2006年3月30日为提交投标文件和投标保证金的截止日期,2006年3月31日举行开标会。其中,E单位在2006年3月30日提交了投标文件,并于2006年3月31提交了投标保证金。经过对这6家单位进行评标等过程,于2006年4月5日确定了D为中标人,随即发出了中标通知书。
事件2:承建单位开始实施项目后一个月,建设单位因机构调整,口头要求承建单位暂停实施工作,承建单位亦口头答应停工一个月。项目按照合同规定的期限进行初验时,监理和承建单位发现项目质量存在问题,要求进行完善。两个月后,项目达到合同约定质量。竣工时,建设单位认为承建单位延迟交付项目,应偿付逾期违约金。承建单位认为,建设单位要求临时停工并不得顺延完工日期,承建单位抢工期才出现了质量问题,因此迟延交付的责任不在承建单位。建设单位则认为,临时停工和不顺延工期是当时承建单位答应的,其应当履行承诺,承担违约责任。
【问题1】
说明在上述招标投标过程中,有哪些不妥之处,并说明理由。
【问题2】

从招标投标的性质看,在事件1中招标文件、投标文件、中标通知书与要约、承诺、要约邀请的对应关系是什么?(对应关系请用连线标注在下图上)
【问题3】
作为监理工程师你认为在事件2中,承建单位是否应当承担违约责任,并说明原因。
★试题二十二
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某机关网络系统工程改造项目的建设内容包括网络工程建设、应用服务系统集成、综合布线与机房建设等,经建设单位同意及监理审查确认后,甲承建单位选择了乙承建单位作为分包单位,承担机房与综合布线建设任务。监理实施过程中,在方案设计选优、选备选型、现场旁站、工程深化设计、工程实施、工程测试、验收以及技术培训等方面实施全过程监理服务。
【问题1】
在网络工程实施中,有两台网络交换机需要进行级联,但不能使用以太交换机的级联口。工程人员需要按照EIA/TIA 568标准制作级联双绞线,并且一端已经制作完成,线序如下表所示。请根据给定条件填写表中的待制作端线序,并回答表中提出的问题(填写到问题下的空白处)。
【问题2】
布线系统安装结束后监理应及时督促承建单位完成光纤和UTP的测试。请列出至少5项UTP测试项。
【问题3】
在项目实施过程中,甲承建单位的资金出现困难,无法按分包合同约定支付乙承建单位的工程款。乙承建单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向乙承建单位签发了由建设单位付款的凭证。请指出监理的上述做法是否妥当,指出妥当或不妥当之处并给出理由。
★试题二十三
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
对应用软件系统建设过程的监理是信息化工程建设的重要组成部分。
【问题1】

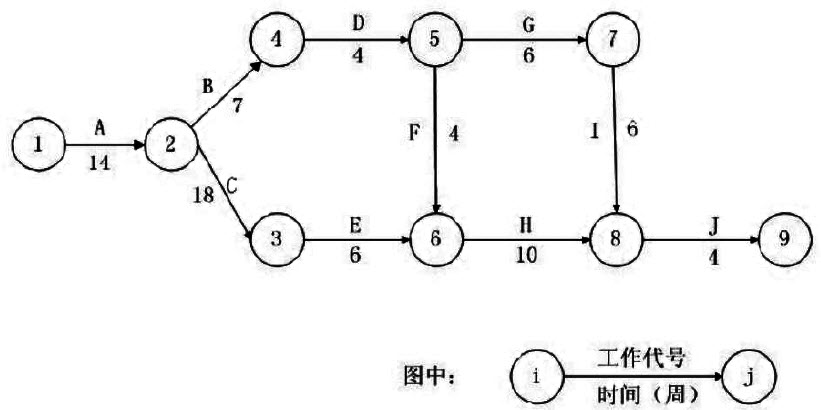

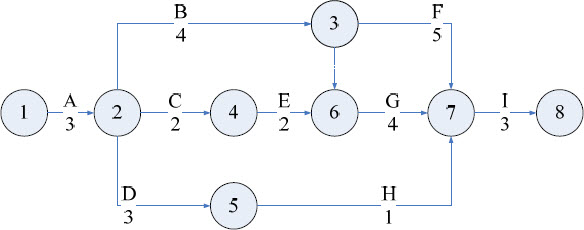

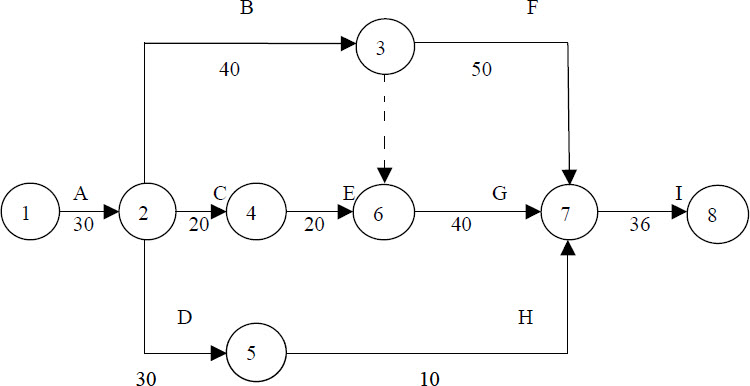

承建单位在签署合同后,针对工程实际情况,制定了工作计划网络图(如下图所示)。在实际开发过程中,G工作因为发现问题较多,需要进行代码修改和回归测试的工作量较大,从而造成G工作用了6个月才完成。请问,G工作的拖期是否会影响整个工程的工期?为什么?
注:在上图中时间单位为“月”,其中:A为需求调研;B为数据库设计;C为业务逻辑设计;D为用户界面设计;E为应用编码;F为数据加载及压力测试;G为应用集成测试;H为界面优化及测试;I为系统整体试运行。
【问题2】
请指出下面关于软件项目建设有关的标准和文档的叙述是否正确(填写对或错)。
1.国家标准是由政府或国家级机构制定或批准,适用于全国的标准。这些标准都是强制性的,相关产品必须严格执行标准。
2.ISO9001是设计、开发、生产、安装和服务中的质量保证标准,ISO9000-3是使ISO9001适合于软件的质量保证指南。
3.软件工程标准化可提高软件的生产率。
4.软件质量保证体系是贯穿于整个软件生存期集成化过程体系,而不仅仅体现在最后产品的检验上。
5.软件维护是一件简单的不具备创造性的工作。
6.软件测试计划始于需求分析阶段,完成于软件设计阶段。
7.任何一个文档都应具有完整性、独立性。
8.在新文档取代旧文档后,管理人员应随即删去旧文档。
9.软件开发机构应保存一份完整的主文档,并允许开发人员保存主文档中的一部分。
10.软件需求分析报告是给开发人员使用的,不是给其他人员如维护人员、用户等使用的。
【问题3】
在项目进行验收时,承建单位提交给建设单位的部分文本资料是英文版本,建设单位要求承建单位提交的最终文档必须是中文版,且由于翻译造成的时间延误以及增加的项目开销均由承建单位自行承担。请问建设方的要求是否合理?为什么?
★试题二十四
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
承建单位于2006年6月与建设单位签订了某应用软件开发项目承建合同,工期半年。合同规定软件开发过程的质量要求遵循国家有关标准。对于监理来说,信息工程建设最终实现质量目标至关重要,对于建设各方来说质量控制贯穿在项目可行性研究、设计、开发、实施、验收、启用及使用维护的全过程。在质量控制过程中各方承担着各自不同的质量责任。
【问题1】
如果设计方案确实存在较大问题,监理工程师可以指导承建单位进行改进设计吗?为什么?
【问题2】
在项目实施过程中,对于承建单位提交的软件设计文档,监理应依据何种标准审核?审核要点是什么?
【问题3】
在验收工作中,验收委员会(专家组)的主要权限是什么?如果该应用软件开发项目未通过验收该怎么处理?
★试题二十五(18分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
建设单位采取公开招标的方式选定承建单位,有A、B、C三家信息系统集成商参加了投标。在招标过程和合同签订过程中,发生了如下事件:
事件1:招标文件中规定:评标采用最低评标价中标的原则;工期不得长于18个月,若投标人自报工期少于16个月,在评标时将考虑其给建设单位带来的收益,折算成综合报价进行评标。
事件2:投标人C按照招标文件的要求,将技术和商务标书分别封装,在封口上加盖本单位公章并且由法定代表人签字后,在投标截止日期前1天上午将投标文件送达招标代理机构。次日(即投标截止日当天)下午,在规定的开标时间前1小时,投标人C又向招标人递交了一份补充材料,声明将原来的投标报价降低4%。但是,招标代理机构的有关工作人员认为,根据国际上“一标一投”的惯例,一个投标人不得递交两份投标文件,因而拒绝投标人C的补充材料。

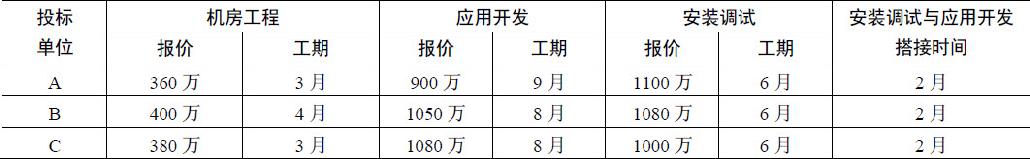

事件3:假如贷款月利率为1%,各单项工程完成后付款,在评标时考虑工期提前给建设单位带来的收益为每月20万元。三家单位投标书中与报价和工期有关的数据见表1(三个单项工程是按照机房工程、应用开发和安装调试顺序实施的,表中搭接时间是指后项工程与前项工程的重叠时间,例如投标单位A应用开发在进行到7个月的时候,安装调试工作可以开始)。表2是复利现值系数表。
表1
表2
【问题1】(6分)
请回答事件1中招标文件中的规定是否合理并给出理由。根据《招标投标法》的规定,中标人的投标应符合哪两个条件。
【问题2】(5分)
招标代理机构有关工作人员拒绝接受投标人C补充材料的做法正确吗?为什么?
【问题3】(7分)
每个投标人的总工期是多长时间?在考虑资金时间价值的情况下,应选择哪家单位中标?(请利用表进行计算)
★试题二十六(12分)
阅读下列说明,回答问题1至问题3。
【说明】
某企业进行企业信息化工程建设,主要包括综合布线工程、网络与主机平台建设、应用系统开发。
【问题1】(4分)
综合布线系统一般由哪几个子系统组成,请列出。
【问题2】(5分)
简要叙述采购设备到货监理的工作重点。
【问题3】(3分)
常用的质量控制基本工具中,统计方法除排列图外还有哪些图?其主要用途是什么?
★试题二十七(17分)
阅读下列说明,回答问题1至问题3。
【说明】
某监理单位承担了一个信息工程项目全过程的监理工作。在讨论制定监理规划的会议上,监理单位人员对编制监理规划提出了构思并据此进行编写,用以指导监理工作的开展。
监理工程师在审核建设单位(甲方)和承建单位(乙方)的工程实施合同草稿(合同草稿由乙方拟订)条款后,指出其中某些条款存在不妥之处。
在进行网络系统安装调试时,出现了质量事故。经查明质量事故的原因,属实施人员违反操作规程,致使核心交换机的一块板卡被毁坏。承建单位项目管理人员已承担责任并及时更换了该板卡,并希望监理方不报告业主,以维护承建单位和监理单位的信誉。监理方出于多方考虑,接受了承建单位的建议。
【问题1】(6分)
请回答编写监理规划的主要依据是什么。
【问题2】(6分)
下述为甲、乙方草拟合同中的有关条款,请指出其不妥当之处并说明原因。
(1)在终审验收前,监理机构对乙方承担的软件项目进行确认测试,测试结果合格,这是对乙方承担的软件项目进行终验的必要条件之一。
(2)乙方按照监理方批准的实施方案组织实施,乙方不承担因此引起的工程延期责任和质量责任。
【问题3】(5分)
针对网络系统安装调试时出现的质量事故,有人认为现场的监理方也有一定的责任,这种说法是否正确,请说明原因。监理方未将事故发生的情况告诉业主的做法是否正确,请说明原因。
★试题二十八(14分)
回答问题1至问题3。
【问题1】(5分)

某计算机系统设备安装工程双代号网络计划如下图所示。该图中已标出每个节点的最早时间和最迟时间,请判断下表中对图的解释是正确的还是错误的,并填写在表中(在判断栏中,正确的填写“√”,错误的填写“×”)。
【问题2】(5分)
指出下面关于软件可维护性的有关叙述是否正确(填写对或错)。
(1)在进行需求分析时需同时考虑如何实现软件可维护性问题。
(2)完成测试作业后,为了缩短源程序的长度应删去程序中的注解。
(3)尽可能在软件生产过程中保证各阶段文档的正确性。
(4)编程时应尽可能使用全局变量。
(5)在程序易修改的前提下,选择时间效率和空间效率尽可能高的算法。
(6)尽可能考虑硬件的备件的供应。
(7)重视程序结构的设计,使程序具有较好的层次结构。
(8)使用维护工具或支撑环境。
(9)在进行概要设计时应加强模块间的联系。
(10)提高程序的可读性,尽可能使用高级语言编写程序。
【问题3】(4分)
指出如下的排列图有哪些错误。
图中:(1)开发设备保养差,有故障,效率低。
(2)测试设备配置数量不够。
(3)开发人员离职情况严重。
(4)其他原因。
(5)开发模式不合理。
★试题二十九(14分)
阅读下列说明,回答问题1至问题3。
【说明】
建设单位甲于2005年2月与承建单位乙签订了某企业信息化应用软件开发项目承建合同,工期1年。合同中约定开发的应用软件最终形成产品供甲及其下属单位使用,并约定软件著作权全部归甲方拥有。对于监理来说,信息工程建设最终实现质量目标非常重要;对于建设各方来说质量控制贯穿在项目可行性研究、设计、开发、实施、验收、启用及使用维护的全过程。在质量控制过程中各方承担着各自不同的质量责任。
【问题1】(4分)
测试是信息工程监理质量控制的主要方法与手段。软件测试是与开发紧密相关的一系列有计划的系统性活动。软件测试需要用测试模型去指导实践。软件测试专家通过测试实践总结出了很多很好的模型。V模型是最具有代表意义的测试模型,请将以下开发活动与相应的测试活动用连线连接。
【问题2】(5分)
简要叙述监理单位对承建单位的测试工作进行监理的主要内容。
【问题3】(5分)
该应用软件投入运行后为甲带来良好的经济效益,乙自行对该软件作品进行了提高和改善,形成新版本销售给了甲的同业竞争对手丙、丁、戊。请回答:乙单位的行为是否构成侵权,为什么,依据的是哪些相关法律。
★试题三十(15分)
阅读下列说明,回答问题1至问题3。
【说明】
某监理单位承担了某网络工程项目全过程的监理工作。在项目实施过程中,发生了如下事件。
事件1:该项目的分项工程之一的机房建设可分解为15个工作(用箭头线表示),根据工作的逻辑关系绘出的双代号网络图如下图所示,监理工程师在第12天末进行检查时,A、B、C三项工作已完成,D和G工作分别实际完成5天的工作量,E工作完成了4天的工作量。
事件2:由于项目已经无法按照原进度计划实施,建设单位要求承建单位编制相关变更文件,并授权项目监理机构就进度变更引起的有关问题与承建单位进行协商。项目监理机构在收到承建单位提交的进度计划变更文件后,经研究对其今后工作安排如下:
(1)由总监理工程师负责与承建单位进行工期问题的协商工作;
(2)要求承建单位调整进度计划,并报建设单位同意后实施;
(3)针对承建单位进度计划的调整,需要对监理规划进行相应修订,由总监理工程师代表主持修订工作;
(4)由负责合同管理的专业监理工程师全权处理合同变更和可能出现的合同争议。
事件3:在项目实施过程中,由于承建单位的原因使得建设单位和承建单位之间产生合同争议。监理机构及时进行调查、取证和调解,并在调解失败的情况下向合同约定的仲裁委员会申请仲裁。
【问题1】(6分)
针对事件1:
(1)按工作最早完成时间计算,D、E、G三项工作各推迟了多少天?
(2)根据图给出的参数,机房建设原来计划的总工期是多少天?
(3)D、E、G三项工作中,哪些工作对工程如期完成会构成威胁?该威胁使工期推迟多少天?
【问题2】(5分)
针对事件2,指出在协商变更进度过程中项目监理机构的(1)、(2)、(3)和(4)的安排是否妥当,对于你认为的不妥之处请写出正确做法。
【问题3】(4分)
针对事件3,回答监理机构的做法是否正确。对于你认为的不妥之处请说明理由和正确的做法。
★试题三十一(15分)
阅读下列说明,回答问题1至问题3。
【说明】
某企业进行企业信息化工程建设,主要包括综合布线系统、机房、网络及主机系统、软件开发等分项工程建设,分别由不同的承建单位承担建设任务。在工程建设过程中,发生了如下事件:
事件1:负责该项目的专业监理工程师根据监理规划编制了监理实施细则,设置了质量控制点。
事件2:承建单位为了抢进度,在完成敷设线槽、线缆后马上派相关人员到该项目监理办公室请负责该项目的专业监理工程师对隐蔽工程进行验收。该监理工程师立即到现场进行检查,发现槽内线缆等方面不符合质量要求,随即口头指示承建单位整改。
事件3:在机房工程的实施中,机房工程承建单位提出质疑,认为总集成单位提出的机房设备布置图存在问题,将会影响到后续施工和验收。监理就该问题组织了专题讨论会,会议由总监理工程师主持,建设单位、总集成单位、机房工程承建单位参加。
【问题1】(4分)
请给出进行质量控制点设置时应遵守的原则。
【问题2】(7分)
(1)如此进行隐蔽工程验收,在程序上是不妥当的,正确的程序是什么?
(2)监理工程师要求承建单位整改的方式有何不妥之处?正确做法是什么?
【问题3】(4分)
(1)会议纪要由谁整理?
(2)会议纪要的主要内容是什么?
(3)会议上出现不同意见时,纪要中应该如何处理?
★试题三十二(16分)
阅读下列说明,回答问题1至问题3。
【说明】
某市教育信息网建设项目全部由政府投资。该项目为该市建设规划的重点项目之一,且已列入地方年度固定投资计划,现决定对该项目进行招标。招标人于2006年8月8日在国家级报刊上发布了招标公告,并规定同年9月5日14时为投标截止时间。A、B、C、D、E共5家公司购买了招标文件。
9月5日这5家承包商均按规定的时间提交了投标文件。但投标单位A在送出投标文件后发现报价估算有较严重的失误,即赶在投标截止时间前10分钟递交了一份书面声明:撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于投标单位A已撤回投标文件,故招标人宣布有B、C、D、E 4家投标单位投标,并宣读该4家投标单位的投标价格、工期和其他主要内容。
评标委员会委员由7人组成,由招标人直接指定,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家2人。
在评标过程中,评标委员会要求B、E两投标单位分别对其施工方案做详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可操作的实施措施。
按照招标文件中确定的综合评标标准,评标委员会确定综合得分最高的投标单位B为中标人。由于投标单位B为外地企业,招标人于11月10日将中标通知书以挂号方式寄出,承包商B于11月14日收到中标通知书。
【问题1】(2分)
《招标投标法》中规定的招标方式有哪几种?
【问题2】(6分)
开标、评标时出现了以下情况:
B投标单位虽按招标文件的要求编制了投标文件但有一页文件漏打了页码;
C投标单位投标保证金超过了招标文件中规定的金额;
D投标单位投标文件记载的招标项目完成期限超过招标文件规定的完成期限;
E投标单位某分项工程的报价有个别漏项。
分别回答B、C、D、E单位的投标文件是否有效并说明理由。
【问题3】(8分)
从所介绍的背景资料来看,在该项目的招标投标程序中哪些方面不符合《招标投标法》的有关规定,请逐一说明。
★试题三十三(15分)
阅读下列说明,回答问题1至问题3。
【说明】
某承建单位通过投标获得了某企业信息系统建设项目总包任务,主要建设内容是机房工程、网络系统建设和应用软件开发。承建单位、监理单位分别与建设单位签订了承建合同、监理合同。承建单位将机房建设中的空调系统等部分建设内容分包给了专业性公司,并签订了分包合同。在项目实施过程中,发生了如下事件:
事件1:人力资源管理系统分项工程是该企业本次信息系统建设的重点之一。该系统可供操作员和系统维护人员使用,也可供人事处负责人和主管人事的副总经理等查询人事信息用。人力资源管理系统通过录入人事数据和修改、删除等操作,产生和更新各类人事文件,通过搜索这些文件进行各类人事信息的查询。
该建设单位有3000多名工人、管理和技术人员,有管理科室、生产车间、后勤服务和开发研制等几类部门。承建单位派出系统分析师张某负责进行系统分析。
考虑到人事处有大量的查询信息要求、频繁的人事信息修改和文件存档、查阅等特点,系统分析师张某决定认真设计人机交互界面,首先设计好在终端上的交互式会话的方式。
系统分析师张某通过调查收集到如下10条意见:
(1)某系统维护人员认为:系统在屏幕格式、编码等方面应具有一致性和清晰性,否则会影响操作人员的工作效率。
(2)某操作人员认为:在交互式会话过程中,操作人员可能会忘记或记错某些事情,系统应当提供HELP功能。
(3)某操作人员认为:既然是交互式会话,那么对所有的输入都应当做出响应,不应出现击键后,计算机没有任何反应的情况。
(4)某操作人员认为:在出错的时候,交互式会话系统应当给出出错信息,并且尽可能告诉我们出错的性质和错在什么地方。
(5)某系统维护人员认为:终端会话也应当符合程序员编制程序时的习惯,这样可以更高效地维护人事管理系统。
(6)教育科干部甲认为:应当对操作员进行一些必要的培训,让他们掌握交互式会话系统的设计技巧,有助于提高系统的使用效率。
(7)教育科干部乙认为:尽管操作人员的指法已经过强化训练,但在交互式会话时应尽可能缩短和减少操作员输入的信息,以降低出错概率。
(8)某程序员认为:由于本企业中有很多较大的文件,文件的查找很费时间,交互式会话系统在响应时间较长时应给予使用者以提示信息。
(9)人事处干部丙认为:我们企业的人事资料相当复杂,格式非常之多,希望交互式系统使用十分清晰的格式,并容易对输入数据中的错误进行修改。
(10)人事处干部丁认为:人事管理系统应当具有相当的保密性和数据安全性,因此在屏幕上显示出的信息应该含混一些,以免泄密。
事件2:空调系统的分包单位在做空调工程时,经中间检查发现实施不符合设计要求——噪声超标,并自认为难以达到合同规定的要求,于是向监理工程师提出终止合同的书面申请。
事件3:在进行初步验收时,承建单位认为应该根据投标书要求的质量标准进行验收,业主认为应按合同条款要求的质量标准进行验收,为此发生争议。
【问题1】(6分)
事件1中,系统分析师张某对上述调查情况和其他要求做了分析后提交给监理进行审核,监理发现收集到的10条意见中有3条意见是不能接受的,请写出这3条意见的编号并简单地叙述理由。
【问题2】(6分)
在事件2中:
(1)监理工程师应如何协调处理?
(2)合同的变更和解除,会影响当事人要求赔偿损失的权利吗?
【问题3】(3分)
在事件3中,监理工程师应支持哪种意见?为什么?
★试题三十四(14分)
阅读下列说明,回答问题1至问题3。
【说明】
建设单位于2005年3月与承建单位签订了某企业信息化应用软件开发项目承建合同,工期2年。承建单位、监理单位分别签订了承建合同、监理合同。
【问题1】(6分)
在某个检查点,监理工程师对项目进行检查后发现:项目的BCWS(计划工作预算费用)=20000万元,BCWP(完成工作预算费用)=17000万元,ACWP(完成工作实际费用)=18000万元,那么该项目的SV(进度偏差)、CV(成本偏差)是多少,进度业绩指标(SPI)、费用业绩指标(CPI)是多少,请列出计算公式并计算出结果。
【问题2】(3分)

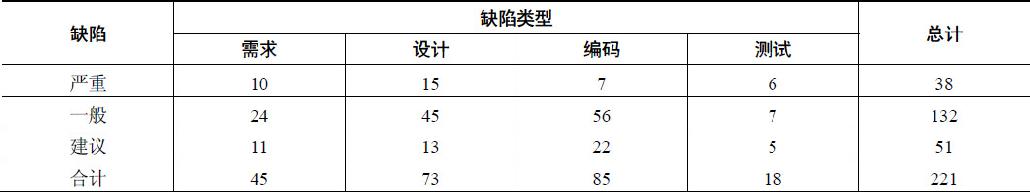

在分项工程财务管理系统开发过程中,监理工程师发现开发过程存在的缺陷分布如下:
请问在几种质量控制的统计分析方法中,监理工程师宜选择哪种方法来分析存在的质量问题?
【问题3】(5分)
该工程全部完工后,进入到工程竣工验收阶段,其中流程分别为(1)验收文件资料准备;(2)验收申请;(3)验收申请的审核;(4)签署验收申请;(5)组织工程验收。请问以上各流程应由哪个单位完成?
★试题三十五(20分)
阅读下列说明,回答问题1至问题5。
【说明】
某省政务信息网建设项目全部由政府投资。《可行性研究报告》和《初步设计报告》已经过主管部门批准,现决定对该项目采取公开招标的方式选定承建单位,确定了投标保证金的数目,并委托某工程咨询单位为该项工程编制标底。招标人于2006年8月8日在国家级报刊上发布了招标公告,并规定2006年9月5日14时为投标截止时间。招标工作步骤如下:
(1)发放招标邀请书。
(2)发布招标公告。
(3)进行投标单位资格审查。
(4)召开标前会议(先进行现场踏勘)。
(5)接受投标书。
(6)开标。
(7)确定中标单位。
(8)评标。
(9)发中标通知书。
(10)签订合同。
A、B、C、D、E共5家公司购买了招标文件,并于2006年9月5日14时前提交了投标文件,但是投标人E由于银行手续方面的问题,于2006年9月5日16时才提交投标保证金。开标会由招标代理机构主持,省公证处到场监督。开标前招标代理机构组建了10人评标委员会,其中包括招标人代表6人。结果A、B、C、D 4个单位的投标报价均在7000万元以上,但由工程咨询单位编制的标底为5000万元,A、B、C、D的投标价与标底相差2000余万元,引起了投标人的异议。这4家投标单位向该省有关部门投诉,认为该工程咨询单位在编制标底的过程中,漏算了多项材料、设备、软件等费用,并少算了工作量。为此,招标人请求省内的权威部门对原标底进行了复核。2006年12月10日,该权威部门拿出复核报告,证明该工程咨询单位在编制标底的过程中确实存在这4家投标单位提出的问题,复核标底与原标底相差近2000万元。
由于上述问题久拖不决,招标人决定终止本次招标,重新进行招标。
【问题1】(4分)
招标工作步骤的排列顺序有不妥之处,请给出正确的排列顺序。
【问题2】(4分)
招标人对投标单位进行资格审查应考虑哪四个方面的因素?
【问题3】(6分)
由于上述问题久拖不决,招标人决定终止本次招标,重新进行招标,该做法是否妥当?如果重新进行招标,给投标人造成的损失能否要求招标人赔偿?为什么?如果不能重新进行招标,请说明理由。
【问题4】(2分)
E单位的投标文件应当如何处理?为什么?
【问题5】(4分)
招标人的招标做法还有哪些不正确之处,请逐一说明。
★试题三十六(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
企业甲就信息化网络工程项目与承建单位乙、监理单位丙分别签订了建设合同、监理合同。承建单位乙在得到甲同意的情况下,将机房工程分包给单位丁,并签订了分包合同。在项目实施过程中发生了以下几个事件:
事件1:在机房建设过程中,分包单位丁的施工人员为了赶工期,把信号线PVC管和电源线PVC管同放在一条泡沫条的槽中,造成质量隐患,专业监理工程师向总监理工程师及时汇报了情况。总监理工程师立即向承建单位乙和分包单位丁签发了整改通知。承建单位乙称机房工程已根据合同由分包单位丁实施,现在机房工程出现问题,应由分包单位丁承担一切责任。
事件2:在布线过程中,承建单位乙的施工人员违反规范要求,贪图一时方便,线缆不够长,接一段了事,旁站监理工程师及时发现并报告给总监理工程师。如果继续施工,线缆将被隐蔽。所以总监理工程师立即向承建单位乙签发了“停工令”。
事件3:在网络工程的实施过程中,由于某些设备的到货延迟使整个工期受到影响,承建单位乙向监理提交了进度变更申请。
【问题1】(6分)
在事件1中:
(1)发现机房工程存在质量隐患,承建单位乙称应由分包单位丁承担一切责任,这种态度为什么不对?
(2)总监理工程师向承建单位乙和分包单位丁签发整改通知,有什么不妥之处吗?为什么?
【问题2】(5分)
在事件2中:
(1)在布线中,施工人员的做法可能会导致线缆的哪两项指标超标?
(2)总监理工程师签发的“停工令”恰当吗?
(3)总监理工程师在立即签发“停工令”前还应当做什么?
【问题3】(4分)
事件3中,作为监理工程师,请根据你对项目变更控制的工作任务的理解,把下列项目变更控制工作的序号填入框图中,形成正确的项目变更控制流程图。
图2-1
a.提出监理意见
b.三方协商确定变更方法
c.承建单位提交变更申请
d.变更分析
e.监理监督变更过程
f.监理初审
g.开始实施变更
★试题三十七(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某监理单位承担了某机房、网络和软件开发项目全过程的监理工作。
【问题1】(6分)
该工程合同工期为22个月,承建单位制定的初始项目实施网络计划如下图所示(时间单位:月)。
(1)指出网络计划中的关键路径,说明该网络计划是否可行并简述理由。
(2)计算C的总时差和自由时差。
【问题2】(5分)
(1)指出在软件开发中软件总体结构、运行环境、出错处理设计应分别在哪个文档中阐述(选择候选答案的标号即可)。
候选答案:
①可行性研究报告 ②项目开发计划 ③软件需求规格说明
④数据要求规格说明 ⑤概要设计规格说明 ⑥详细设计规格说明
⑦测试计划 ⑧测试报告 ⑨用户手册
(2)指出初步的用户手册、确认测试计划两个文档应分别在哪个阶段中完成(选择候选答案的标号即可)。
候选答案:
①可行性研究与计划 ②需求分析 ③概要设计
④详细设计 ⑤测试 ⑥维护
【问题3】(4分)
在机房建设中,计算机设备宜采用分区布置。请指出机房可分为哪几个区。
★试题三十八(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某大型电子政务工程建设项目,使用中央财政资金建设。在历经编写项目建议书、可行性研究报告、初步设计方案后获得批准。其中,硬件、网络基础支撑平台建设投资额为3300万元;安全保障系统建设投资额为760万元。这两项建设任务分别由2家承建单位承担,同时某监理单位承担了整个项目全过程监理工作。
由于项目建设历时较长,而且某些业务流程发生了必要变化,项目建设单位提出了增加和调整部分建设内容的变更需求。相应地投资发生了一定变化,其中硬件、网络基础支撑平台建设追加资金为280万元,安全保障系统建设追加资金为92万元。
【问题1】(5分)
指出上述案例中是否存在违规现象并说明理由。
【问题2】(5分)
简要叙述监理单位在变更控制过程中应开展的主要工作。
【问题3】(5分)
简述信息系统工程验收必须符合哪些基本前提条件。
★试题三十九(10分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某信息系统网络工程建设内容包括网络系统和存储备份系统的采购、安装和调试等工作。监理在项目建设过程中,应适时开展对承建单位提交的测试计划、测试方案、测试记录和测试报告等测试文档的审查工作,同时还要对承建单位的测试工作进行抽检。
【问题1】(4分)
在承建单位开展网络测试工作过程中,监理要对关键网络设备和关键部件的工作状况、链路的冗余能力、Telnet的控制测试,以及VLAN TRUNK、VPN、FTP、DHCP等功能的测试过程进行监督检查。
简述在网络设备测试过程中,监理除了对上述已经描述的测试过程进行监督检查外,还需要检查其他哪些测试过程。
【问题2】(4分)
指出网络设备的主要测试技术指标,并分别说明这些测试指标的作用。
【问题3】(2分)
请列举至少2个网络应用性能测试工具名称。
★试题四十(16分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某国有大型企业为了提升竞争力,利用银行贷款进行信息化建设,项目估算投资约为9000万元,内容包括购买某知名ERP软件、定制开发部分应用系统、升级改造原有网络系统和部分硬件设备并进行软硬件系统的集成工作,某监理公司负责该项目全过程的监理工作。
事件1:在项目启动前期,该企业总经理决定由信息中心总体负责该单位的信息化建设,任命信息中心副主任为项目领导小组组长,并要求信息中心的系统管理员A总体负责业务流程再造、组织机构的调整、业务的重新整合、培训等工作,要求系统管理员B负责总体协调,组织办公室、财务部、市场部、技术部、人力资源部及各生产车间的信息化实施工作。
事件2:工程建设需要订购一批3G上网卡,上网卡生产商在得知消息后,向建设单位去函表示:“本厂生产的3G上网卡,每块单价90元。如果贵单位需要,请与我厂联系。”建设单位回函:“我部门愿向贵厂订购500块3G上网卡,每块单价85元。”两个月后,建设单位收到上网卡生产商发来的500块升级版3G上网卡,但每块价格仍为90元,建设单位拒收。
事件3:在项目建设过程中,由于公司的主要业务为出口,受国际金融危机的影响,公司某月的资金链暂时中断,不得不临时使用部分所贷资金“救急”购买企业生产所需的原材料,计划待下月经营状况好转后再归还此部分资金。
事件4:该项目中的定制开发应用系统子项建设,预计花费1000万元,为期12个月,在工作进行到第8个月时,根据财务部门提供的资料,成本预算为640万元,实际成本支出680万元,挣值为540万元。
【问题1】(6分)
作为本项目的总监理工程师代表,你对事件1中信息化建设组织的设置应提出哪些监理建议?
【问题2】(4分)
分析在事件2中建设单位拒收是否构成违约,为什么。
【问题3】(2分)
作为本项目的总监理工程师代表,请你判断事件3中是否存在不妥,为什么。
【问题4】(4分)
根据事件4,计算成本偏差(CV)、进度偏差(SV)、成本绩效指数CPI、进度绩效指数SPI。
★试题四十一(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某国家机关拟定制开发一套适用于行政管理的业务应用系统,先以本级单位为试点,如应用效果良好,则在本系统内地方单位进行统一安装部署。计划通过公开招标投标的方式选择开发单位。
事件1:监理在审核招标文件过程中发现,拟签订合同条款中未针对本业务应用系统的知识产权进行规定,于是建议业主单位对该部分进行补充。
事件2:在评标过程中,评标委员会要求所有投标的4家单位对原招标文件未规定的售后服务方案进行补充提交。
【问题1】(5分)
本项目招标文件中是否有必要对软件知识产权归属问题进行规定,如有请说明原因并指出对本项目验收后的使用所产生的影响。
【问题2】(4分)
对于事件2,评标委员会的做法是否存在不妥,请说明依据和原因。
【问题3】(6分)
按照《招标投标法》中关于招标文件构成的规定,简述监理在审核招标文件时应重点关注的内容。
★试题四十二(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某监理单位承担了某市政府机关的办公应用系统建设工程的监理工作。经过公开招标,建设单位选择A公司作为工程的承建单位,目前项目已经进入分析设计阶段。A公司完成了系统的需求分析工作。按照合同约定,建设单位组织专家组对需求规格说明书进行了评审,专家组形成以下主要评审意见:
(1)需求规格说明书未能完全覆盖用户的业务需求;
(2)需求规格书明书存在多处前后描述不一致的情况;
(3)需求规格说明书中部分功能定义不明确,不能满足设计工作需要;
(4)承建单位须对需求规格说明书进行补充完善后,再次提交评审。
【问题1】(4分)
一般情况下,需求评审专家组的人员组成包括_____、_____、_____、_____。
候选答案:
①建设单位代表 ②承建单位代表 ③监理单位代表
④用户单位代表 ⑤第三方测试机构代表 ⑥行业专家
⑦信息化领域专家
【问题2】(5分)
针对本次需求评审的结果,监理应重点开展哪五项工作?
【问题3】(6分)
分析设计阶段项目建设成果主要包括______。
候选答案:
①立项建议书 ②概要设计规格说明 ③软件质量保证计划
④项目开发工作计划 ⑤可行性分析报告 ⑥详细设计规格说明
⑦测试计划 ⑧测试报告 ⑨软件配置管理计划
★试题四十三(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某信息系统网络工程建设内容包括网络设备的采购、局域网建设、综合布线系统的建设,购买操作系统、数据库、中间件、应用软件和开发工具等。监理在项目建设过程中,针对设备采购进行了到货验收,并对综合布线、机房工程中的隐蔽工程等进行了旁站监理,目前工程已经进入验收阶段。
事件1:在该网络系统验收前,承建单位提出了验收申请,监理工程师小张考虑到所有建设项目均按照标准设计方案要求全部建成,并满足建设单位的使用要求;承建单位提供的各种技术文档和验收资料完备;且外购的操作系统、数据库、中间件、应用软件和开发工具符合知识产权相关政策法规的要求,遂认为满足了验收的前提条件。
事件2:在局域网建设过程中,监理针对影响局域网特性的主要技术要素,向项目建设单位提出了监理建议,根据监理意见,建设单位在对比了星型拓扑结构、总线型拓扑结构和环型拓扑结构后,决定本工程的局域网建设采用星型拓扑结构。
事件3:在本项目的信息网络系统完工时,建设单位、承建单位和监理单位三方共同确定了验收方案,建设单位和承建单位共同推荐验收人员组成工程验收组,确认工程验收时应达到的标准和要求,确认验收的程序。
【问题1】(4分)
在事件1中,小张的判断是否正确?为什么?
【问题2】
针对本项目网络系统验收,监理工程师应熟悉有关专业知识,请将正确选项填在横线上。
(1)监理针对影响局域网特性的主要技术要素,向项目建设单位提出了监理建议,决定局域网特性的技术要素为_____、_____、_____(选择候选答案的标号即可)。
候选答案:
①网络的拓扑结构 ②网络应用 ③网络的介质访问控制方法
④网络的布线方法 ⑤网络协议 ⑥网络的传输介质
(2)本工程局域网建设没有采用总线型拓扑结构或环型拓扑结构,是因为它们的主要缺点是_____。(选择候选答案的标号即可)。
①网络所使用的通信线路最长,不易保护
②某一节点(一般指中心节点)可能成为网络传输的瓶颈
③网络中的任何一个节点的线路故障都可能造成全网的瘫痪
④网络的拓扑结构复杂,成本高
【问题3】
在事件3中,关于信息网络系统验收、测试、售后服务及培训的监理工作,以下说法正确的是_____、_____、_____(选择候选答案的标号即可)。(共3分,各1分)
①监理方和承建方的人员原则上不参加工程验收组
②验收组人选事先不应对监理方和承建方保密
③在发生设备、产品的配件不合格时,监理方应督促承建方与供货厂商联系更换或退货
④由于项目建设是一个整体,在进行网络系统验收监理时,应该将不同的子系统功能进行综合考察,有些性能指标的测试需要和应用系统结合在一起进行
⑤在验收阶段,监理工程师审核承建单位提交的阶段性付款申请,根据合同规定的付款条件,签发付款证书,并协助业主单位进行工程决算
⑥对UTP链路验收测试的方法主要有连通性测试、端-端损耗测试、收发功率测试和反射损耗测试4种
★试题四十四(14分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某机房改造项目涉及网络、存储等设备的升级改造及迁移等工作。监理在项目建设过程中,重点关注机房改造时关键系统的不间断运行情况,同时还要对承建单位各项测试工作进行旁站记录,必要时进行抽检。
事件1:对于该项目中的机柜、机架安装工作,总监理工程师委派监理员进行了现场旁站监理。
【问题1】(2分)
承建单位在综合布线过程中,监理旁站了光纤的熔接过程。工作完成后,监理要求承建单位测试光纤的各项指标并记录相关数据,请将下列指标和测试该指标所使用的设备用直线连接。
【问题2】(4分)
为了保证网络升级改造工程的质量,设备迁移完成且网络恢复正常后,监理使用部分网络命令进行了测试,请判断下列网络故障诊断命令的描述是否正确。
(1)Ping:ping本机地址是判断SNMP协议层是否正确,ping其他设备是判断设备连接是否正常。
(2)Tracert:检查两个设备间连接的路径。
(3)Ipconfig:查看主机的IP设置,能够显示主机地址、子网掩码、网关等信息,不能显示DNS服务器的信息。
(4)Pathping:提供与目标之间的中间路由的网络滞后和网络丢失的信息。
(5)Arp:查看地址解析表。
(6)Netstat:可以监控TCP/IP网络情况,显示路由表,但不能显示接口设备的状态信息。
(7)Route:查看和修改路由表。
(8)Telnet:可以查看和修改远程主机参数。
【问题3】(4分)
各方准备对网络系统进行竣工验收,请根据你的工程经验,回答下述问题。
(1)验收测试的组织者是:_____。
A.项目经理
B.总监理工程师
C.评审专家
D.建设单位主管领导
(2)网络系统验收的步骤如下,请给出正确的顺序_____。
(a)总监理工程师组织专家对验收标准进行会审,提出评审意见,和业主方及承建方进行探讨,如有必要,提出修改意见
(b)由业主方、承建方和监理方共同参与验收准备,按照验收方案对系统进行验收工作
(c)监理工程师根据网络系统竣工的准备情况,确定是否满足系统验收条件
(d)承建方在合同规定时间内提出验收标准
(e)总监理工程师确认验收工作是否完成
(f)监理工程师按照合同及相关文件对验收标准进行评审
(g)监理方向业主方提交最终评审意见,业主方根据评审意见确认验收标准
【问题4】(4分)
在事件1中,机柜、机架安装工作检查的要点有哪些?
★试题四十五(20分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某大型国家电子政务工程建设项目,使用中央财政性资金,批复的总投资概算为5000万元,建设内容主要包括网络平台建设和业务办公应用系统开发。某信息系统工程监理公司承担了全过程监理任务。在工程项目的建设过程中,发生了如下事件:
事件1:项目建设单位已经收到初步设计方案和投资概算的批复,并开始项目建设工作。此时,国家出台了一项新政策。根据这一政策,建设单位认为有必要改变项目相应的建设内容,结果直接导致需要增加单项工程A的投资概算200万元,调减单项工程B的投资概算200万元。建设单位将这一方案征求监理单位意见。
事件2:该电子政务项目的需求分析和初步设计中,按照信息安全等级保护的相关要求,形成了与业务应用紧密结合、技术上自主可控的信息安全解决方案。在项目建设过程中,监理单位发现,承建单位也切实落实了有关信息安全解决方案,完成了相关的建设内容。
事件3:项目初步验收完成后,建设单位发现由于某些原因,不能按时提交竣工验收申请报告。
【问题1】(3分)
在事件1中,作为监理工程师,你认为项目建设单位关于投资概算的调整方案是否合理,请说明理由,并给出进一步的监理建议。
【问题2】(3分)
根据政府有关文件,项目建设单位在项目的试运行阶段,在信息安全方面还需要做哪些工作?
【问题3】(10分)
在项目进行初步验收时,项目建设单位应从哪几个方面进行验收,进而形成初验报告?监理文件验收是档案验收的一部分,根据《国家电子政务工程建设项目档案管理暂行办法》的相关规定,这些监理文件包括哪些?(至少列出16种)
【问题4】(4分)
根据事件3描述,监理单位针对该项目验收应提出哪些建议?
★试题四十六(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某部委以公开招标方式,利用中央财政资金采购一技术较复杂的大型信息系统。本次招标允许联合体投标,并要求投标人具有工业和信息化部颁发的计算机信息系统集成一级资质。甲、乙、丙、丁4家公司分别在招标公告要求的时间内购买了招标文件。截止到规定开标时间,共收到A、B两份投标文件。
事件1:投标人A由甲、乙两家公司组成,甲公司具有计算机信息系统集成一级资质,乙公司具有计算机信息系统集成二级资质。
事件2:因截至规定开标时间投标人不足3家,故根据相关规定进行第二次招标。重新招标后,有效投标人数量仍不满足3家,但招标文件及招标过程符合相关规定。
事件3:丁公司认为招标文件内容具有明显的倾向性,故未参加本项目投标。在本次招标结果公示后丁公司和乙公司分别就招标文件内容向同级政府采购监督管理部门进行了投诉,但该部门对上述投诉均未予受理。
【问题1】(4分)
请根据事件1中的描述判断投标人A是否满足招标资质要求,并说明理由。
【问题2】(6分)
监理根据事件2向业主提出专题报告,建议改变招标方式。请指明监理所建议的招标方式及其理由,并说明该项目后续还可能采取的采购方式。
【问题3】(5分)
该案例中,同级政府采购监督管理部门是否可以拒绝投诉受理,并说明理由。
★试题四十七(15分)
阅读下列说明,回答问题1至问题4,将解答或相应的编号填入答题纸的对应栏内。
【说明】
某单位在全国各主要城市都有分支机构,拟构建覆盖全国的网络系统,实现全国业务数据的采集、整理、汇总的业务目标。网络系统包括业务网与办公网,业务网与办公网物理隔离,办公网与互联网连接,业务网与办公网之间需要数据交换。项目主要建设内容包括机房的建设以及整个网络系统的搭建与联调。
【事件1】在网络机房建设过程中,承建单位提交了机房施工设计方案交由监理审核。
【问题1】(2分)
工程开工前,监理需要审核的内容主要包括审核实施方案、_____、审核工程实施人员和企业资质、审核实施组织计划。
①审核实施变更计划 ②审核实施投资计划
③审核实施进度计划 ④审核实施测试计划
【问题2】(2分)
从安全角度考虑,连接业务网和办公网用到的核心设备是_____。
①交换机 ②防火墙 ③路由器 ④网闸
【问题3】(4分)
事件1中,该机房属于A级机房,监理需要参照《电子信息系统机房设计规范》(GB 50174—2008)的有关要求,对承建单位的施工设计方案进行审核。以下关于审核意见的说法正确的是_____、_____、_____、_____。(选择候选答案的标号即可)(共4分,各1分)
①由于该机房位于其他建筑物内,因此在主机房与其他部位之间应修砌耐火极限不低于1小时的隔墙,隔墙上的门应采用甲级防火门
②在异地建立的备份机房,设计时应与主机房等级相同
③机房图纸设计应合理,主机房内用于搬运设备的通道净宽不应小于1.2m
④由于高端小型机发热量大,因此采用活动地板上送风、下回风的方式
⑤空调加湿系统应考虑水质对空调设备的影响,需提供水质净化解决方案
⑥因本机房属于A级主机房,因此设计方案中应预留后备柴油发电机系统配置位置,当市电发生故障时,后备柴油发电机应能承担全部负荷的需要
⑦A级主机房应设置洁净气体灭火系统。自动喷水灭火系统可以作为后备系统
⑧机房接地系统要求地线与零线之间所测得的交流电压应小于1V
【问题4】(7分)
(1)从监理的角度,你认为本项目最典型的特点是_____。
①技术复杂度高 ②安全性要求很高
③多节点工作 ④地区差异大
(2)对于具有这样特点的项目,你认为监理单位编制监理大纲时,最适合该项目的组织结构是_____。
①总监理单位整体实施 ②总监理单位+下属工作部实施
③总监理单位+各区域监理单位实施 ④各区域监理单位独立实施
(3)如果你作为该项目的总监理工程师,为了顺利实施该项目,你对业主还有哪些好的建议?
★试题四十八(15分)
阅读下列说明,回答问题1至问题2,将解答或相应的编号填入答题纸的对应栏内。
【说明】
某公司拟建设面向内部员工的办公自动化系统和面向外部客户的营销系统,通过公开招标选择A公司为承建单位,并选择了B监理公司承担该项目的全程监理工作。目前,各个应用系统均已完成开发,A公司已经提交了验收申请。
【问题1】(7分)
A公司在验收前提供了相应的软件配置内容,监理公司需要对其进行审查,审查的内容包括以下几个部分:
(1)可执行程序、源程序、配置脚本、测试程序或脚本;
(2)主要的开发类文档;
(3)主要的管理类文档。
在以下各文档中,_____、_____、_____、_____、_____、_____、_____属于开发类文档。
A.需求说明书
B.项目计划书
C.质量控制计划
D.评审报告
E.概要设计说明书
F.程序维护手册
G.会议记录
H.开发进度月报
I.配置管理计划
J.用户培训计划
K.测试报告
L.程序员开发手册
M.用户操作手册
N.数据库设计说明书
【问题2】(8分)
建设单位与A公司签订的项目建设合同中明确规定,在项目验收阶段,为保证项目建设质量,需要进行第三方测试。针对第三方测试,监理需要做哪些工作?
★试题四十九(10分)
阅读下列说明,回答问题1至问题2,将解答或相应的编号填入答题纸的对应栏内。
【说明】
测试是信息系统工程质量控制最重要的手段之一,这是由信息系统工程本身的特点所决定的。信息系统工程一般由网络系统、主机系统、应用系统等组成,而这些系统的质量到底如何,只有通过实际的测试才能够进行度量。
【问题1】(5分)
请将下列测试类型与相应的测试方法用直线连接。
【问题2】(5分)
指出下面关于软件测试的叙述是否正确(填写对或错,每个小题0.5分)。
(1)软件质量是满足规定用户需求的能力。
(2)监理工程师应按照有关国家标准审查提交的测试计划和测试规范,并提出审查意见。
(3)软件测试的目的是为了验证软件功能是否正确。
(4)软件测试计划始于软件设计阶段,完成于软件开发阶段。
(5)α测试是由一个用户在开发环境下进行的测试,也可以是公司内部的用户在模拟实际操作环境下进行的测试。
(6)代码审查是代码检查的一种,是由开发和测试人员组成一个审查组,通过阅读和讨论,对程序进行静态分析的过程。
(7)采用正确的测试用例设计方法,软件测试可以做到穷举测试。
(8)界面测试不是易用性测试包括的内容。
(9)验收测试是指由承建方和用户按照用户使用手册执行软件验收。
(10)软件测试监理是对软件测试工程活动和产品进行评审和(或)审核,并报告结果。
★试题五十(18分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某国家级大型信息网络系统工程建设项目由中央财政投资。在完成编写项目建议书、可行性研究报告、初步设计方案后获得批准。建设单位通过公开招标方式选定某监理单位承担整个项目全过程监理工作。目前,正在进行工程总体设计和招标采购工作。在项目的执行过程中发生了以下几个事件:
事件1:可行性研究报告要求采购部分进口产品。
事件2:为了更好地开展设备采购工作,保证项目实施质量,监理单位建议建设单位在采购过程中对核心网络交换机进行选型测试,为此需要选择第三方测试机构。
事件3:由于两次公开招标后,没有足够数量的供应商参与投标,监理单位建议建设单位报请相关部门批准后,对部分网络服务器改用竞争性谈判方式进行采购。
【问题1】(3分)
简要叙述监理单位在招投标阶段应开展的主要工作。
【问题2】(6分)
针对事件1,建设单位在开始采购前应进行什么工作?这项工作包括哪些步骤或内容?
【问题3】(3分)
在事件2中,建设单位采纳了监理的建议,在该项工作实施过程中,监理单位应开展哪些工作?
【问题4】(6分)
针对事件3,监理单位的建议是否合理,请说明理由。如果采用竞争性谈判采购方式,请简述应遵循的采购流程。
★试题五十一(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某市政府机关为拓展公共服务渠道,丰富服务内容,拟重新建设该部门公共服务系统,完善市人才信息库。单位用户可在完成网上备案手续后进行人才信息查询并发布招聘信息,个人用户则可通过实名认证方式登录网站登记个人应聘信息;同时调整网上考试报名及审查系统,并增设人事政策在线咨询等全方位的服务功能。
事件1:如该公共服务系统遭到互联网人为攻击和破坏,可能致使网民的注册信息泄露,造成考试报名和审查系统瘫痪。这虽不涉及国家安全,但对该机构履行政务职能会造成一定程度的负面影响。
【问题1】(6分)
简要说明系统建设应满足哪些基本条件才能进入设计阶段。
【问题2】(4分)
某监理公司审核该公共服务系统的外部接口设计时,监理应重点审核哪几类接口的设计内容?
【问题3】(5分)
根据事件1的描述:
(1)在充分考虑到系统本身安全需求的同时,为避免因定级过高而造成的过度资源浪费,按照电子政务系统五个安全等级的界定,建设单位初步进行自主定级,建议应按照_____保护要求来设计和实施。
A.1级
B.2级
C.3级
D.4级
E.5级
(2)根据与本项目相适应的系统等级保护要求,下列说法中正确的有_____、_____、_____。
A.为保证在遇到不可预见的故障时及时进行人为数据备份,系统单独设计超级入口模式,无须通过系统身份鉴别程序即可直接对数据库进行操作
B.应在初始化和对与安全有关的数据结构进行保护之前,对用户和管理员的安全策略属性进行定义
C.需在系统设计时,设计安全审计功能,并与用户标识与鉴别、访问控制等安全功能的设计紧密结合
D.应设计系统资源监测功能,即当系统资源的服务水平降低到预先规定的最小值时,系统应能监测和报警
E.应确保公众用户口令后台可见,以便在用户密码遗失后提供人工找回服务
★试题五十二(12分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
为深化金融行业数据的应用,某证券公司启动了数据处理中心建设工作,主要实施内容包括数据中心机房建设、软硬件设备采购及集成、安全防护等。经过公开招标,A单位承担总集成工作,B单位承担监理工作。
事件1:机房建设过程中,B单位对管路暗敷工作进行了旁站。
事件2:A单位编制了数据处理系统实施方案后提交给B单位审核,B单位监理工程师认为实施方案中对数据采集、数据分析、数据处理需要重点说明。
事件3:A单位完成软硬件集成工作后,建设单位准备邀请第三方测试机构对系统进行全面测试。
【问题1】(4分)
判断下列对管路暗敷的管材及其适用场合的说法是否正确。
A.薄壁钢管不适合电磁干扰影响较大的场合
B.厚壁钢管耐腐蚀性好,因此在有腐蚀地段使用时,不必做防腐处理
C.PVC管屏蔽性差,因此不宜在电磁干扰强度大的地方使用
D.水泥管价格低,隔热性好,一般在智能化建筑引入处和跨距较大的地段使用
【问题2】(6分)

针对事件2的描述,请将下列数据处理分类与数据处理工作内容项用线条连接对应。
【问题3】(2分)
针对事件3,在组织进行第三方测试前,A单位应完成的两项主要工作是_____和_____。
★试题五十三(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某信息网络系统包括屏蔽室建设、网络设备采购及集成等实施任务。建设单位要求总集成单位应具有系统集成一级资质,并要求监理单位应具有涉密工程监理单项资质。经招标,由甲单位承担该项目的总集成工作,乙单位承担该项目的监理工作。
事件1:乙单位审核甲单位资质后,认为甲单位不能承担屏蔽室建设内容,建议将这项工作分包。经各方协商同意后,由丙单位承担了屏蔽室建设的分包任务。
事件2:丙单位在建设任务完成后申请验收。经乙单位检查测试后,同意通过屏蔽室单项验收。
事件3:甲单位与建设单位共同确定了整个网络的逻辑设计方案交由乙单位审核。
【问题1】(5分)
(1)在事件1中,应由_____最终批准屏蔽室建设分包单位。
A.甲单位
B.乙单位
C.保密管理部门
D.建设单位
(2)丙单位承担屏蔽室建设应具有的涉密资质类型是_____。
A.甲级资质
B.乙级资质
C.单项资质
D.二级资质
(3)在事件1中,你认为乙单位的建议是否正确,请说明理由。
【问题2】(5分)
指出事件2中屏蔽室通过单项验收是否正确,并说明理由。
【问题3】(5分)
事件3中,乙单位对甲单位的网络设计方案进行审核,其中网络逻辑设计审核内容包括_____、_____、_____、_____、_____等几个方面(选择候选答案的标号即可)。
①网间传输协议的选择
②路由器的选择和设计
③网络地址的分配
④虚拟网的划分及配置
⑤子网掩码的配置
⑥交换机参数的确定
⑦网络设备的购买及安装方案
⑧网络管理系统参数的确定
★试题五十四(15分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某国家重点电子政务工程建设项目由中央财政投资,建设内容是在已有基础软硬件环境下进行业务应用系统的开发。通过公开招标选择公司A为承建单位,并选择了B监理公司承担该项目的全过程监理工作。目前,各分项建设任务已经完成。
事件1:在开展项目初步验收时,建设单位拟组织系统用户对业务应用系统进行测试,并就重点测试内容咨询监理意见。
事件2:项目初步验收合格后,经过六个月的试运行,项目建设单位认为项目达到了竣工验收条件,拟向项目审批部门提交竣工验收申请。
事件3:项目通过竣工验收并投入使用1年后,建设单位拟委托项目承建单位A开展项目后评价工作。
【问题1】(5分)
针对事件1的描述,作为监理工程师,你认为提供的咨询意见应包括哪些重点测试内容。
【问题2】(5分)
针对事件2的描述,建设单位向项目审批部门提交竣工验收申请时,需同时提交哪些材料?
【问题3】(5分)
在事件3中,建设单位的做法是否妥当,请说明理由。
★试题五十五(17分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
监理公司丙承担了建设单位甲业务信息系统建设的全过程监理任务。该系统的建设内容主要包括服务窗口受理子系统、档案管理子系统、网上申报子系统、统计分析子系统、数据中心、门户网站等应用开发和服务器、存储系统及系统软件的采购。甲以公开招标的方式选择了承建单位乙承担项目的建设任务。建设合同约定,乙将档案管理子系统和网上申报子系统建设任务分包给分包单位丁,建设单位甲自行采购所需的设备和系统软件。在项目执行过程中发生了以下几个事件。
事件1:为了保证设备质量,甲要求设备采购优先选择进口名牌产品。
事件2:委托监理合同签订后,总监理工程师明确了项目监理规范编制的一些要求:
1.为了使监理规划具有针对性,准备编制两份监理规划。
2.监理规划要掌握项目运行规律。
3.监理规划的表达应标准化、格式化、规范化。
4.监理规划应根据项目实际情况进行编写,编写完成后由总监理工程师认可,便不准再行修改。
事件3:在起草的项目监理规划中规定了项目监理机构的人员岗位职责:
1.总监理工程师代表职责
(1)审查批准“监理实施细则”。
(2)受理索赔事件,协调各方关系。
(3)调换不称职的监理人员。
2.专业监理工程师职责
(1)签发工程款支付证书。
(2)主持审查和处理工程变更。
事件4:档案管理子系统开发结束,并根据实施合同的约定及测试标准进行验收。监理工程师对档案管理子系统涉及的档案数据质量产生质疑,要求采取抽测的方式进行验证。分包单位丁说:“我们已完成自测,抽测验证应由单位乙负责”。监理工程师要求承建单位乙派人抽测验证,乙说:“档案管理子系统已经全部承包给了公司丁,应该由他们进行抽测验证”。
【问题1】(4分)
针对事件1,单位甲的做法正确吗,请说明理由。
【问题2】(5分)
指出事件2中总监理工程师提出的关于监理规划编制的各项要求是否正确,并分别说明理由。
【问题3】(5分)
在事件3中,项目监理机构的人员岗位职责的各项内容是否正确,并分别说明理由。
【问题4】(3分)
针对事件4,单位乙和单位丁谁的说法正确?为什么?
★试题五十六(14分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某市教育信息化建设项目,主要建设内容包括核心网络系统建设、连接各个学校的综合布线工程以及机房建设。通过公开招标,由承建单位乙承担该项目的总集成工作,监理单位丙承担该项目的监理工作。建设单位甲与承建单位乙签订合同约定:开工日期为2009年3月1日,工期为156天,甲负责机房施工现场准备工作及设备采购,设备安装工程由乙负责,可以分包。
经总监理工程师批准的施工总进度计划如下图所示(事件单位:天)。
项目实施中发生了下列事件:
事件1:由于机房施工现场未按约定事件准备完毕,致使单位乙无法按期开工。2009年2月21日,单位乙向项目监理机构提出申请,要求开工日期推迟5天,经专业监理工程师审查,情况属实。
事件2:单位乙采购的布线电缆,因供应商未能提供出厂合格证明,单位乙按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求单位乙在监理人员的见证下取样复验,复验结果合格后,同意该电缆进场使用。
事件3:单位将各机房设备安装工程(G工作)分包给分包单位丁,分包合同工期为40天,单位丁完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。设备制造单位修理后,经试车合格。由此发生的设备拆除费为2万元、修理费为5万元、重新安装费为3万元和重新试车费用为1万元,G工作实际持续时间延长了15天。
施工单位丁向施工单位乙提出索赔后,施工单位乙遂向项目监理机构提出了顺延工期15天和补偿费用为11万元的要求。
【问题1】(3分)
事件1中,项目监理机构应如何答复施工单位甲的要求,说明理由。
【问题2】(3分)
事件2中,总监理工程师的处理是否妥当,并说明理由。
【问题3】(8分)
事件3中,单机无负荷试车应由谁组织?项目监理机构对于单位乙顺延工期和补偿费用的要求如何答复?(如果不同意,请说明理由;如果同意请给出同意顺延的天数和补偿的金额数目,并说明理由。)
★试题五十七(15分)
阅读下列说明,回答问题1至问题3。
【说明】
某省级电子政务工程项目,主要建设内容是运行于政务内网的应用软件开发。建设单位委托具有相应资质的监理单位承担项目的全过程监理任务,建设单位拟通过公开招标方式选择承建单位。在项目实施过程中,发生如下事件:
事件1:在编制工程项目实施招标文件时,建设单位提出投标人资格必须满足以下要求:
(1)投标人具备计算机信息系统集成二级或以上资质。
(2)投标人通过CMMI认证(三级以上)一。
(3)投标人在项目所在地行政辖区内进行了工商注册登记。
(4)投标人拥有国有股份。
(5)投标人取得涉密计算机系统集成资质。
事件2:通过公开招标建设单位与承建单位签订了实施合同,计划工期20个月。项目开工后,第7个月末监理进行进度和投资控制取得投资情况数据如下表所示(单位:万元)。
事件3:为了严格、有效地实施软件配置管理,建设单位和监理要求承建单位应按相关标准做好软件配置管理工作,以满足项目管理质量要求。
【问题1】(5分)
逐条指出事件1中建设单位提出的要求是否合理,分别说明理由。
【问题2】(4分)
在事件2中,分析第7月末的投资偏差和以投资额表示的进度偏差。
【问题3】(6分)
《ISO/IEC 12207—1995信息技术一软件生存期过程》指出配置管理过程是在整个软件生存期中实施管理和技术规划的过程。针对事件3,请选择恰当的内容填入下图中的A、B、C和D空中。
A~D供选择的答案:
①配置审核 ②配置表示 ③配置控制 ④软件配置报告
⑤版本控制 ⑥基线与变更控制
★试题五十八(15分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某信息网络建设项目主要包括网络系统建设、综合布线、机房建设及系统集成等实施内容。建设单位甲经招标,选定承建单位乙承担该项目的总集成工作,单位丙承担该项目的监理工作,单位乙根据项目批复的可行性研究报告给出了实施设计方案。
事件1:单位乙确定了整个网络建设项目的实施设计方案,交由单位丙审核。监理工程师在审核方案时发现以下疑点:
①综合布线的楼层配线间的湿度正常范围为20%~90%。
②传输视频信号的电缆选用100Ω同轴电缆。
③垂直干线子系统布线走线应选择干线线缆最短、最经济、最安全的路由。
④信息座与计算机设备的距离保持在8m范围内。
⑤合布线系统的设备间地板承重压力不能低于500kg/m2。
⑥机房场地的位置应该于海拔0~4570m的高度之间。
⑦机房内预留维护工作空间和设备有效散热空间,机柜的前后左右至少各留55cm,以便日后的维护和散热。
⑧机房火灾报警系统除了火灾探测器完成火灾的自动探测外,还需要手动报警按钮联动控制模块、声光报警、信号输入模块、总线隔离模块。
⑨网络通信中,如果要实现双向同时通信就必须有两条数据传输线。
⑩网络中通常使用电路交换、报文交换和分组交换技术。
事件2:单位乙在网络系统建设中为了确保安装质量,在组织实施原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,单位乙要求项目监理机构同意向甲项目索要其增加的检测费用,但被总监理工程师拒绝。
事件3:在建设过程中,由于单位甲的需求有较大的变更,单位乙在单位甲的要求下对设计方案做了重大修改,征得单位甲和单位丙同意并办理变更手续后,按照变更后的方案实施项目,完成了整个变更过程。
事件4:机房工程建设完成后,单位乙向单位丙提出验收申请,监理工程师在审核单位乙的验收材料时,发现建设文档不完整,要求单位乙将文档补齐后方可进行验收。
单位乙解释道。“这是单位甲的要求,为了赶工期,需机房验收后马上进入网络系统安装调试阶段,缺少的文档在整体工程验收时补齐”,监理工程师依然坚持自己的做法。
【问题1】(5分)
指出在事件1中监理工程师存疑的各项中,哪些是正确的,哪些是错误的。
【问题2】(3分)
事件2中总监理工程师的做法是否正确?为什么?
【问题3】(3分)
判断事件3中,对项目设计变更的处理方法是否完整,如果完整,请说明理由;如果不完整,请补充。
【问题4】(4分)
判断事件4中,监理工程师的做法是否正确,并说明依据。
★试题五十九(14分)
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
某省级电子政务工程建设项目,重点建设内容是在已有基础软硬件环境下进行业务应用系统的开发。建设单位甲通过公开招标选择公司乙为承建单位,并选择了监理公司丙承担该项目的全过程监理工作。在建设过程中,发生了以下事件:
事件1:单位甲的代表为了进一步摸清监理工程师的管理水平,特向监理工程师提出项目进度管理工具方面的一些问题,以下是监理工程师的回答:
软件项目的进度管理有许多方法,但(A)不是常用的进度控制图示方法,在这几种进度控制图示方法中,(B)难以表达多个子任务之间的逻辑关系,使用(C)不仅能表达子任务之间的逻辑关系,而且可以找出关键子任务,在箭线式PERT中,用带箭头的边表示(D),用圆圈节点表示(E),它标明(D)的(F)。
事件2:单位乙的项目经理称工期太紧,无法满足预期要求。
事件3:项目完成后,单位甲要求项目各相关单位按照规定程序进行项目初步验收。
【问题1】(6分)
作为监理工程师,针对事件1请选择适当的选项将监理工程师的回答补充完整。
候选答案:
A~C①甘特图 ②IPO ③PERT ④时标网状图
D~F①数据流 ②控制流 ③事件 ④处理 ⑤超点或终点 ⑥任务
【问题2】(4分)
针对事件2的描述,为了避免工期延误,监理应对单位乙提出哪些建议?
【问题3】(4分)
在事件3中,初验应该由谁组织?依据是什么?在信息安全方面还有哪些工作需要完成?
★试题六十
阅读下列说明,回答问题1至问题2,将解答填入答题纸的对应栏内。
【说明】
某电子商务应用系统项目已由承建单位完成了开发工作,正在开展验收前的各项测试工作。为了保证系统上线后业务的顺畅运行,建设单位要求监理单位对承建单位的性能测试进行重点把关和审核。在性能测试过程中,监理单位重点检查了承建单位测试方案及相应的测试指标设定,保证了测试的正确性和完整性。
【问题1】(4分)
(1)测试方案中设定的压力测试指标中,并发用户数是监理关注的重点内容,现假设该系统有100人同时在线,在线状态如下:
①45人填写调查问卷 ②30人浏览各种网页 ③25人在线聊天
则对服务器系统压力最大的应用是(从下述候选答案中选择)。
A.①
B.②
C.③
D.无法判定
(2)监理人员需要了解性能测试相关的简单命令,比如查看内存统计的Linux命令是_____从下述候选答案中选择)。
A.vmstat
B.iostat
C.top
D.netstat
【问题2】(6分)
为保证性能测试指标的合理性,监理审核了与操作系统、数据库、应用软件等相关的性能指标,请指出这些性能指标包括哪些。
★试题六十一
问读下列说明,回答问题1至问题3,将解答填写答题纸的对应栏内。
【说明】
某省重点电子政务工程建设项目由中央财政投资,建设内容包括综合布线、网络和主机系统等,工期一年。建设单位甲通过公开招标选择公司乙为承建单位,并选择了监理公司丙承担该项目的全过程监理工作。
事件1:监理在审核综合布线系统设计方案时,发现下列设计中存在错误:
(1)综合布线系统(PDS)应是开放式星型拓扑结构,应能支持电话、数据、图文、图像等多媒体业务的需要。综合布线系统按照4个部分进行设计。
(2)水平子系统设计中:
①在工作区的跳线的最大长度不能超过8m。
②工作区子系统设计中,每15m2为1个工作区,对于增强型设计等级,每个工作区安排4个信息插座。
事件2:在项目的设计阶段,监理审核了技术方案中的信息安全保障措施,发现参与建设的各方对信息安全存在着许多不同看法:
①信息根据敏感程度一般可分成非保密的、内部使用的、保密的、绝密的几类。
②计算机系统的脆弱性主要来自于网络操作系统的不安全性。
③定期检查操作系统的安全日志和系统状态可以有助于提供操作系统安全。
④防火墙中应用的数据包过滤技术是基于数据包的IP地址及TCP端口号而实现对数据过滤的。
⑤数字签名一般采用对称密码算法。
⑥网络服务对系统的安全没有影响,因此可以随意地增加网络服务。
事件3:经过一年的实施,项目主体工程已按照设计完成,能满足系统运行的需要,各类档案文件齐全。为本项目配套建设的机房的各项内容经过有关部门的检测均符合国家标准。但是由于机房所在的政务大楼的消防设施还未通过正式验收,因此机房的消防验收需要和政务大楼的消防验收同时进行。
【问题1】(6分)
针对事件1,请在下画线的空白处填写正确答案。
(1)综合布线系统可分为:
_____子系统、_____子系统、_____子系统、_____子系统、_____子系统、子系统六个部分。
(2)①在工作区的跳线的最大长度不能超过_____m。
②工作区子系统设计中,_____m2为1个工作区,对于增强型设计等级,每个工作区安排个信息插座。
【问题2】(3分)
针对事件2,请判断有关信息安全方面的看法是否正确,将√(对)或者×(错)符号填入答题纸对应栏内。
【问题3】(4分)
针对事件3,从监理的角度指出本项目是否可以进行验收并说明理由和依据。
★试题六十二
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某政府部门先期招标选定监理单位对其应用系统开发项目实施全过程监理。监理协助建设单位确定业务需求后,由招标代理机构启动了该项目招投标工作,在招投标过程中,发生如下事件:
事件1:为了节约成本及增加招标成功率,招标代理机构先期发布了招标预审公告。
事件2:预审过程中,投标资质符合要求的单位不足3家,建设单位准备直接将公开招标调整为竞争性谈判方式进行采购,监理单位对此提出了异议,并建议建设单位修改招标文件,继续以公开招标方式采购。
事件3:预审结束后,招标代理机构发布了招标公告,确定5月26日上午9点30分开标。其中某个投标单位9点入场时,所有文件均未密封和盖章,投标单位按照要求现场密封投标文件及开标一览表。
事件4:投标截止时,只有3家单位投标,评标过程中,由于某投标单位的投标有效期不满足招标文件要求而废标,致使有效投标单位不足3家,专家组一致认定本次招标流标。
【问题1】(2分)
按照《招投标法实施条例》,发布招标预审公告后,提交资格预审申请文件的时间,是自资格预审文件停止发售之日起不得少于_____日(从以下候选答案中选择)。
A.3
B.5
C.10
D.20
【问题2】
(1)事件2中,监理单位的建议是否正确,请说明理由。
(2)假设可以将公开招标调整为竞争性谈判方式采购,作为监理,你认为应该履行哪些手续才可行。
【问题3】(4分)
判断事件3中,投标单位的做法是否正确,并说明原因。
【问题4】(4分)
事件4中,为了避免再次流标,提高招投标活动的成功率,作为监理,你有哪些建议。
★试题六十三
阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
建设单位甲以招标的方式委托监理公司丙承担某电子政务工程项目任务,并签订了监理合同。甲又以公开招标的方式选择了承建单位乙承担该项目的建设任务,并签订了实施合同。项目实施过程中,发生了如下事件:
事件1:丙对该项目的监理工作非常重视,特指派公司的副经理任项目总监理工程师。总监理工程师要求公司技术负责人和技术部门人员主持编制该项目的监理规划,参加编写的人员将计算机中已有的其他项目的监理规划与投标时的监理大纲稍做修改作为该项目的监理规划,公司经理审核并签字后报送到单位甲。
事件2:项目原实施计划如下图所示,该工程总工期为1年,在工程按计划进行14周后(已完成A工作施工),甲向乙提出增加一项新的工作内容K,该项工作要求在C工作结束以后开始,并在D工作开始前完成,以保证D工作在B和K工作完成后开始实施,根据由乙提出并经监理工程师研究认可的K工作计划,该项工作的实施时间需要9周。
事件3:按照原实施计划,C、G两项工作均使用同一台测试设备先后进行测试,而新增加的工作K仍拟用该测试设备做测试。现乙提出,由于增加K工作后,使租用的测试设备增加了闲置时间,要求补偿设备闲置费用(按每台测试设备闲置一周7000元计)。
【问题1】(5分)
针对事件1,指出监理公司丙编制监理规划工作的错误之处并给出正确做法。
【问题2】(6分)
针对事件2,请回答:
(1)给出原实施计划的关键路径,并计算出实施工期。
(2)请指出增加一项新工作K后的关键路径。
(3)实施新计划后项目工期可延长多少周?
【问题3】(5分)
针对事件3,请问监理工程师是否应同意乙提出的补偿要求?如果补偿,应补偿多少元?如果不补偿,请说明理由。
★试题六十四
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某地方政府拟对其门户网站进行改造,该工程涉及网站首页改版、二级页面改造、数据迁移、系统集成等建筑内容,保护等级定为3级,初步设计和实施分别立项。在建设过程中,发生如下事件:
事件1:为了保证初步设计工作顺利开展,建设单位以邀标方式选中丙公司承担初步设计阶段的监理工作,丙公司对初步设计报告进行了审核。
事件2:该项目的初步设计通过主管部门批复后,建设单位以公开招标方式确定由乙公司承担该工程的实施阶段任务。同时考虑到丙公司对工程建设情况比较熟悉,因此建设单位直接与丙公司续签了监理合同,由丙公司承担工程实施阶段的项目监理工作。
事件3:由于乙公司项目团队专业技术能力的原因,造成数据迁移工作进展缓慢,对工程整个进度产生了不利影响。
事件4:为了保证系统的安全性符合国家相关规定,同时能顺利通过项目验收,正式上线运行前,丙公司建议建设单位进行系统安全方面的测评工作。
【问题1】(8分)
作为监理,你认为事件1中初步设计报告审核的重点有哪些。
【问题2】(4分)
指出事件2中建设单位直接指定由丙公司承担工程实施阶段的项目监理工作是否妥当,并说明理由。
【问题3】(6分)
针对事件3的情况,丙公司应采取哪些措施以推进项目的实施?
【问题4】(2分)
针对事件4,丙公司应建议建设单位进行哪些系统安全方面的测评工作?
共有条评论 网友评论
