当前位置: 首页 > 文章教程  > 考试与认证 > 软考

信息系统监理师考试6.4投资控制

8/25/2020 10:20:56 PM 人评论

信息系统监理师考试6.4投资控制

6.4 投资控制

★某软件公司项目A的利润分析如下,设贴现率为10%,第二年的利润净现值为 (1) 元。

(1)A.1378190
B.949167
C.941322
D.922590

★某企业年初从银行借款200万元,年利率为3%。银行规定每半年计息一次并计复利。若企业向银行所借的本金和产生的利息均在第三年末一次性向银行支付,则支付额为 (2) 元。

(2)A.218.69
B.238.81
C.218.55
D.218.00

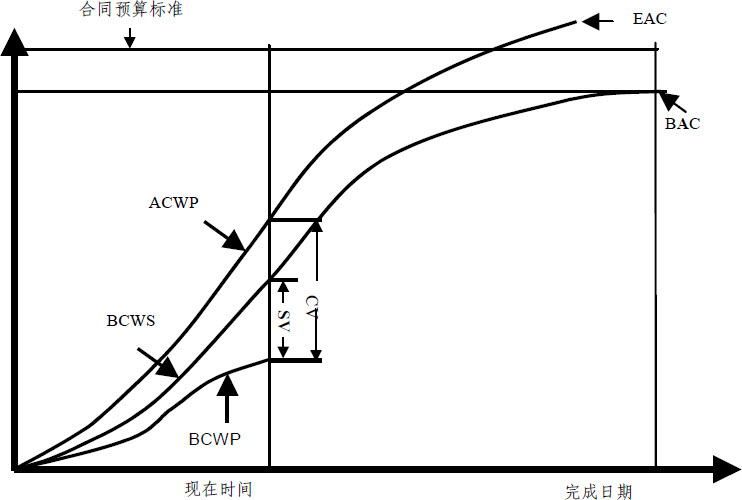

★项目成本控制的一种重要方法是挣值管理(Earned Value Management)是综合了项目范围、进度计划和资源、测量项目绩效的一种方法”修改为:“挣值分析法是综合了项目范围、进度计划和资源、测量项目绩效的一种方法,如下图所示,当出现 (3) 时,说明工程滞后。

(3)A.SV>0
B.SV<0
C.CV>0
D.CV<0

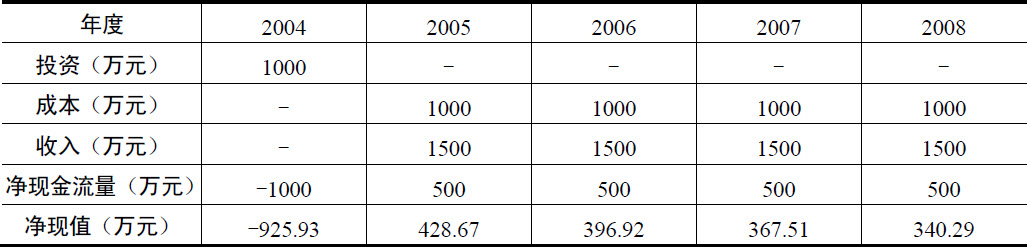

★某软件企业2004年初计划投资1000万元人民币开发一套中间件产品,预计从2005年开始,年实现产品销售收入1500万元,年市场销售成本1000万元。该产品的系统分析员张工根据财务总监提供的贴现率,制作了如下的产品销售现金流量表。根据表中的数据,该产品的动态投资回收期是 (4) 年,投资回报率是 (5)

(4)A.1
B.2
C.2.27
D.2.73

(5)A.42%
B.44%
C.50%
D.100%

★若净现值为负数,则表明该投资项目 (6)

(6)A.投资回报率小于零,不可行
B.投资回报率大于零,可行
C.投资报酬率不一定小于零,因此也有可能是可行方案
D.投资报酬率没有达到预定的贴现率,不可行

★下列关于项目投资回收期的说法正确的是 (7)

(7)A.项目投资回收期是指以项目的净收益回收项目投资所需要的时间
B.项目投资回收期一般以年为单位,并从项目投产开始年算起
C.投资回收期越长,则项目的盈利和抗风险能力越好
D.投资回收期的判别基准是基本投资回收期

★应用系统开发所需要的成本和资源估算属于可行性研究中的 (8) 研究内容。

(8)A.技术可行性
B.经济可行性
C.社会可行性
D.法律可行性

★已知某拟建项目财务净现金流量如下表所示,则该项目的静态投资回收期是 (9) 年。进行该项目财务评价时,如果动态投资回收期Pt小于计算期n,则有财务净现值 (10)

(9)A.5.4
B.5.6
C.7.4
D.7.6

(10)A.FNPV<0,项目不可行
B.FNPV>0,项目可行
C.FNPV<0,项目可行
D.FNPV>0,项目不可行

★在下列各项原则中,属于投资控制原则的有 (11)

①投资最小化原则 ②全面成本控制原则 ③动态控制原则

④目标管理原则 ⑤责、权、利相结合的原则

(11)A.①②③
B.②④⑤
C.②③④⑤
D.①③④⑤

★监理投资控制是指在整个项目实施阶段开展的管理活动,力求使项目在满足 (12) 要求的前提下,项目 (13) 投资不超过计划投资。

(12)A.质量和安全
B.质量和进度
C.安全和进度
D.质量和造价

(13)A.概算
B.估算
C.预算
D.实际

★如果在挣值分析中,出现进度偏差(SV)和成本偏差CV,CV>0、SV<0说明的情况是 (14)

(14)A.项目成本节约、进度落后
B.项目成本超支、进度落后
C.项目成本超支、进度超前
D.项目成本节约、进度超前

★某投资项目建设期为3年,在建设期第一年贷款100万元,第二年贷款300万元,第三年贷款100万元,贷款年利率为6%。该项目在建设期中的贷款利息应为 (15) 万元(用复利法计算)。

(15)A.62.18
B.60.00
C.46.27
D.30.00

★在项目财务评价中,当 (16) 时,项目方案可行。

(16)A.财务净现值≤0
B.财务净现值<0
C.财务净现值≥0
D.财务净现值=0

★信息系统工程项目投资控制的原则包括 (17)

①投资最优化原则

②全面成本控制原则

③静态控制原则

④目标管理原则

⑤责、权、利分开管理原则

(17)A.①②③
B.①②④
C.①②④⑤
D.①②③④⑤

★某监理工程师对甲、乙、丙三个投资方案进行投资决策分析,已知三个方案的建设期和经营期均相同,且投资的时间点均相同,投资额度不同,监理工程师通过计算获得甲方案的净现值为8.95万元,现值指数为1.08;乙方案的净现值为10.8万元,现值指数为1.03;丙方案的净现值为9万元,现值指数为1.05。正确的决策应该是 (18)

(18)A.选择甲方案
B.选择乙方案
C.选择丙方案
D.都不选

★下列指标中,属于贴现指标的是 (19)

(19)A.投资回收期
B.投资利润率
C.内部收益率
D.剩余收益

★关于维护软件所需的成本,以下叙述正确的是 (20)

(20)A.纠正外部和内部设计错误比纠正源代码错误需要更大的成本
B.与需求定义相比,源代码的文字量大得多,所以源代码的维护成本更高
C.用户文档需要经常更新,其维护成本超过了纠正设计错误的成本
D.需求定义的错误会在设计时被发现并纠正,因此需求定义纠错的成本小于源代码纠错的成本

★信息化工程投资控制最重要的阶段是 (21)

(21)A.施工阶段
B.招标阶段
C.竣工验收阶段
D.设计阶段

★对备件、设备采购,通过质量-价格比选,合理确定供应单位是投资控制的 (22)

(22)A.组织措施
B.技术措施
C.经济措施
D.合同措施

★如果以年利率10%投资某项目100万元,拟在今后5年中把5年的“本利和”在每年年末按相等的数额提取,每年可回收的资金为 (23) 万元。

(23)A.33.37
B.25.38
C.20.15
D.26.38

★在项目财务评价中,当财务净现值 (24) 时,项目方案可行。

(24)A.FNPV≤0
B.FNPV<0
C.FNPV≥0
D.FNPV=0

★单方案经济评价过程中, (25) 可作为判断其经济方案合理的依据。

(25)A.静态成本回收期大于国家或部门所规定的标准成本回收期
B.内部收益率大于基准收益率
C.等效年值小于零
D.净现值小于零

★在现金流入量基本确定的情况下,能够较好体现资金机会成本的分析指标是 (26)

(26)A.内部收益率
B.净现值
C.现值指数
D.敏感性

★在信息工程项目投资构成中,验收测试费属于 (27)

(27)A.工程费
B.工程管理费
C.风险费用
D.第三方测试费

★企业管理费属于信息工程项目投资的 (28)

(28)A.工程前期费
B.直接费用
C.间接费用
D.措施费

★成本变更的控制方法,不包括 (29)

(29)A.偏差控制法
B.挣值分析法
C.进度-成本同步控制法
D.成本分析表法

★以下关于工程投资技术、经济指标的叙述,正确的是 (30)

(30)A.基准收益率大于内部收益率,则净现值大于0
B.折现率越小,则净现值越大
C.净现值属于静态评价指标
D.两方案比较时,净现值越小的方案越优

★工程项目竣工决算由 (31) 负责汇总编制。

(31)A.建设单位
B.设计单位
C.监理单位
D.总包单位

★下列费用中不属于工程前期费用的是 (32)

(32)A.监理费
B.可行性分析、论证费
C.造价评估费
D.招投标费

★某项目计划成本为400万元,计划工期为4年,项目进行到两年时,监理发现预算成本为200万元,实际成本为100万元,挣值为50万元,则项目成本差异为 (33) ,项目进度差异为 (34)

(33)A.150万元
B.-50万元
C.-150万元
D.50万元

(34)A.150万元
B.50万元
C.-150万元
D.-50万元

★工程项目预算估算的精确度在 (35) 之间,一般被认为比较合理。

(35)A.-25%~75%
B.-10%~25%
C.-10%~15%
D.-5%~5%

★根据某信息系统建设工程的有关数据(见下表),可知该项目的静态投资回收期为 (36) 年。

(36)A.3.4
B.4.8
C.3.8
D.3.2

★在进行建设项目财务评价时, (37) 是财务内部收益率的基准判据。

(37)A.社会贴现率
B.行业平均投资利润率
C.行业平均资本金利润率
D.行业基准收益率

★某机房改造项目承建单位完成了所有实施及验收工作,此时,监理需要对竣工结算进行审核,以下关于竣工结算的理解正确的是 (38)

(38)A.竣工结算应由建设单位编制汇总,是对整体建设全过程支出费用的总结
B.竣工结算表明了建设单位与承建单位最终支付的费用
C.竣工结算与合同金额必须一致
D.竣工结算不能突破前期预算价格

★以下属于静态财务评价指标的是 (39)

(39)A.净现值
B.净现指数
C.投资利润率
D.内部收益率

★某建设项目向银行一次贷款300万元,年利率10%,贷款期限为5年,按复利计算5年末需偿还银行本利和约为 (40) 万元。

(40)A.450
B.531
C.585
D.483

★某综合布线项目购置设备及材料需100万元,工程其他费用为20万元,其中基本预备费为10万元,为应对涨价的预备费为5万元,则项目的动态投资为 (41) 万元。

(41)A.135
B.130
C.10
D.5

相关教程

共有条评论 网友评论

验证码: 看不清楚?
