当前位置: 首页 > 文章教程  > 考试与认证 > 软考

信息系统项目管理师考试信息系统项目管理案例分析试题5(2005年下半年试题2)

8/24/2020 9:56:52 PM 人评论

信息系统项目管理师考试信息系统项目管理案例分析试题5(2005年下半年试题2)

试题5(2005年下半年试题2)

一个预算100万的项目,为期12周,现在工作进行到第8周。已知成本预算是64万,实际成本支出是68万,挣值为54万。

【问题1】(8分)

请计算成本偏差(CV)、进度偏差(SV)、成本绩效指数CPI、进度绩效指数SPI。

【问题2】(5分)

根据给定数据,近似画出该项目的预算成本、实际成本和挣值图。

【问题3】(12分)

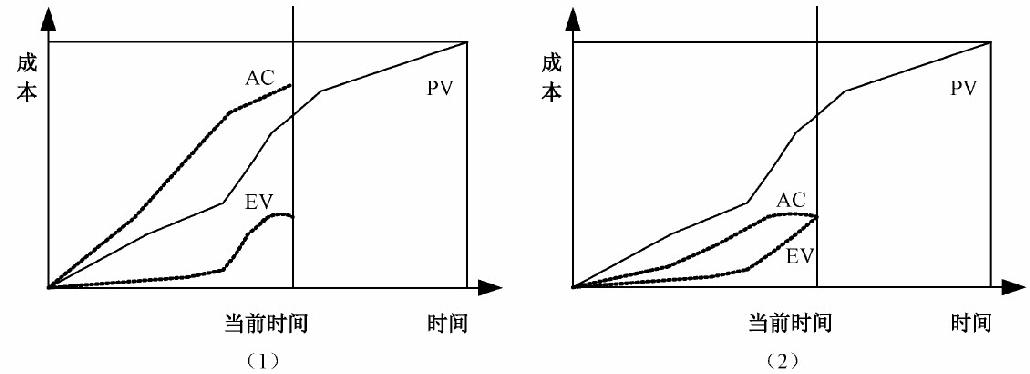

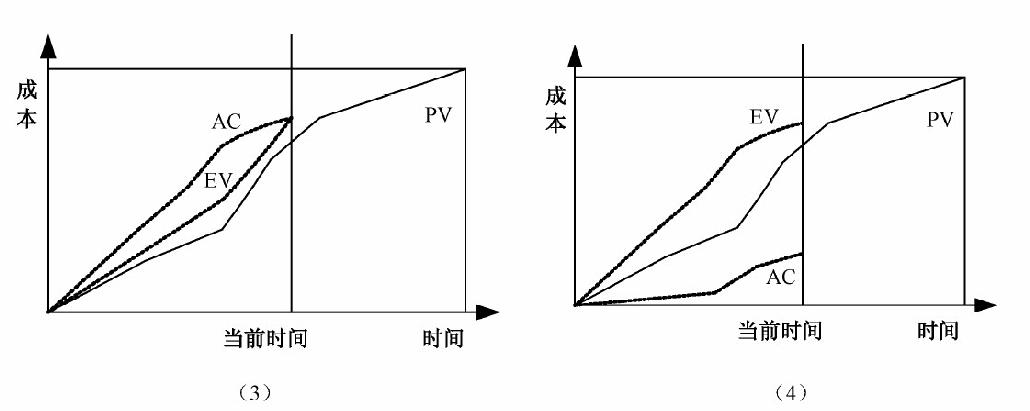

对图22-1所示的四幅图表,分别分析其所代表的效率、进度和成本等情况,针对每幅图表所反映的问题,可采取哪些调整措施?

图22-1 挣值曲线

图22-1 挣值曲线(续)

试题5分析

这是一道关于挣值管理的计算题,有关名词和计算公式,请读者参考第11章的分析,在此不再重复。

试题5解答要点

【问题1】

CV=EV-AC=54-68=-14(万元)。

SV=EV-PV=54-64=-10(万元)。

CPI=EV/AC=54/68=0.794。

SPI=EV/PV=54/64=0.843。

【问题2】

问题2的答案如图22-2所示。

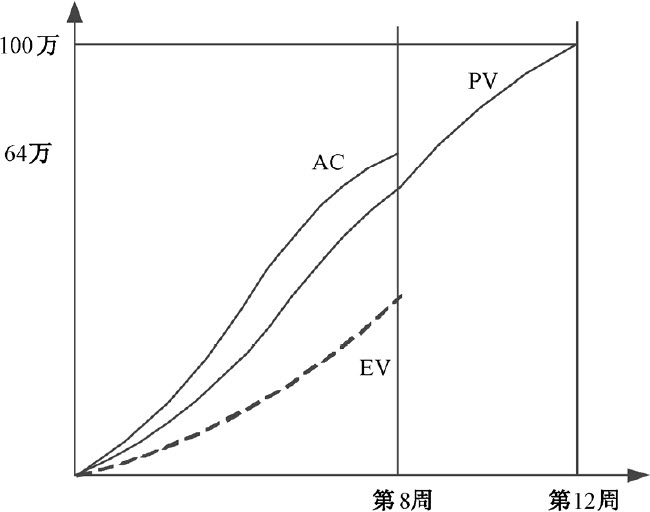

图22-2 问题2的答案

【问题3】

问题3的答案如表22-1所示。

表22-1 四幅图可采取的措施

相关教程

共有条评论 网友评论

验证码: 看不清楚?
